Trước tiến độ bàn giao mặt bằng các dự án truyền tải đi qua địa bàn tỉnh Bình Dương còn chậm, ngày 17/2, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực (Ban Chỉ đạo) đã có buổi làm việc với các Sở: Tài nguyên và Môi trường, Công Thương, UBND các địa phương liên quan của tỉnh Bình Dương và đề nghị địa phương sớm bàn giao mặt bằng dự án Đường dây 220kV Chơn Thành- Bến Cát; Đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa bàn tỉnh Bình Dương.
Dự án đường dây 220kV Chơn Thành – Bến Cát do Ban QLDA các công trình điện miền Trung (thuộc Tổng công ty Truyền tải điện Quốc gia) trực tiếp điều hành. Đây là dự án trọng điểm cấp bách, nhằm nhằm giải phóng công suất cho TBA 500kV Chơn Thành, cung cấp điện cho tỉnh Bình Dương và khu vực. Dự án được khởi công tháng 05/2019 và theo kế hoạch phải hoàn thành đóng điện vận hành trong tháng 06/2022. Đến nay phần móng đã chi trả tiền và bàn giao mặt bằng 46/55 vị trí móng, còn 9 vị trí chưa bàn giao. Phần hành lang tuyến đã chi trả tiền và bàn giao mặt bằng 25/55 khoảng cột, còn 30 khoảng cột chưa bàn giao.
Dự án đường dây 500kV Đức Hoà – Chơn Thành, do Ban QLDA các công trình điện miền nam (thuộc EVNNPT) trực tiếp điều hành. Dự án có quy mô xây dựng mới đường dây 500kV mạch kép và 4 mạch hỗn hợp 500-220kV, tổng chiều dài tuyến khoảng 104 km, đi qua địa bàn 4 tỉnh: Long An, Tây Ninh, Bình Dương và Bình Phước, qua trong đó đoạn qua tỉnh Bình Dương gồm 123 vị trí cột thuộc huyện Phú Giáo, Bàu Bàng và Dầu Tiếng. Dự án được khởi công tháng 12/2020 và theo kế hoạch phải hoàn thành đóng điện vận hành trong tháng 10/2023. Công trình đã khởi công từ ngày 30/12/2020, kế hoạch đóng điện tháng 10/2023. Đến nay vẫn còn nhiều vướng mắc mặt bằng tỉnh Bình Dương.
Nhằm đẩy nhanh công tác bồi thường giải phóng mặt bằng đường dây 220kV Chơn Thành – Bến Cát, tạo điều kiện thuận lợi cho việc thi công hoàn thành và cấp điện cho các doanh nghiệp trong Khu công nghiệp Becamex, ông Hoàng Trọng Hiếu đề nghị tỉnh Bình Dương xem xét thống nhất chủ trương theo kiến nghị của UBND huyện Bàu Bàng về việc đề xuất bồi thường, hỗ trợ đối với các trường hợp chưa thực hiện biến động chủ sử dụng đất thuộc Dự án, làm cơ sở cho UBND huyện Bàu Bàng phê duyệt phương án bồi thường nhằm đảm bảo tiến độ dự án.
Dự án đường dây 500kV Đức Hoà – Chơn Thành, để đáp ứng tiến độ đóng điện dự án trong tháng 10/2023, ông Hoàng Trọng Hiếu đề nghị UBND tỉnh Bình Dương quan tâm chỉ đạo các sở, ngành và UBND các huyện có đường dây đi qua tạo điều kiện giúp đỡ và có biện pháp ưu tiên thực hiện công tác bồi thường GPMB để đảm bảo tiến độ Dự án trong tháng 10/2023, cụ thể:
UBND tỉnh có chỉ đạo thẩm định và sớm phê duyệt Chứng thư giá đất cụ thể qua huyện Dầu Tiếng để các huyện có cơ sở lập phương án bồi thường, chi trả cho các hộ dân ảnh hưởng và bàn giao mặt bàng cho thi công kịp tiến độ.
UBND huyện, Trung tâm Phát triển quỹ đất và các UBND xã có công trình đi qua quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác Bồi thường GPMB dự án đảm bảo phê duyệt PABT phần móng trụ trong tháng 03/2023 và hành lang trong tháng 04/2023.
Ông Hoàng Trọng Hiếu chỉ đạo EVN, EVNNPT tiếp tục phối hợp chặt chẽ với tỉnh Bình Dương, các sở ngành, các địa phương để kịp thời giải quyết vướng mắc và chỉ đạo các đơn vị thi công khẩn trương thi công các khu vực đã được bàn giao mặt bằng. Các đơn vị tư vấn khẩn trương hoàn thiện hồ sơ, đảm bảo các thủ tục để địa phương lập các thủ tục về phương án bồi thường.
Về phía tỉnh Bình Dương – đại diện lãnh đạo Sở Tài Nguyên và Môi trường và các Sở ngành, phương ghi nhận các ý kiến của các thành phần dự họp, tiếp tục hỗ trợ ngành Điện trong công tác BTGPMB các dự án trên địa bàn tỉnh và sẽ báo cáo lại UBND tỉnh để xem xét chỉ đạo cụ thể các nội dung còn vướng mắc liên quan đến các dự án, nhằm đảm bảo tiến độ.
                                                                                Xuân Tiến
Ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực phát biểu tại cuộc họp

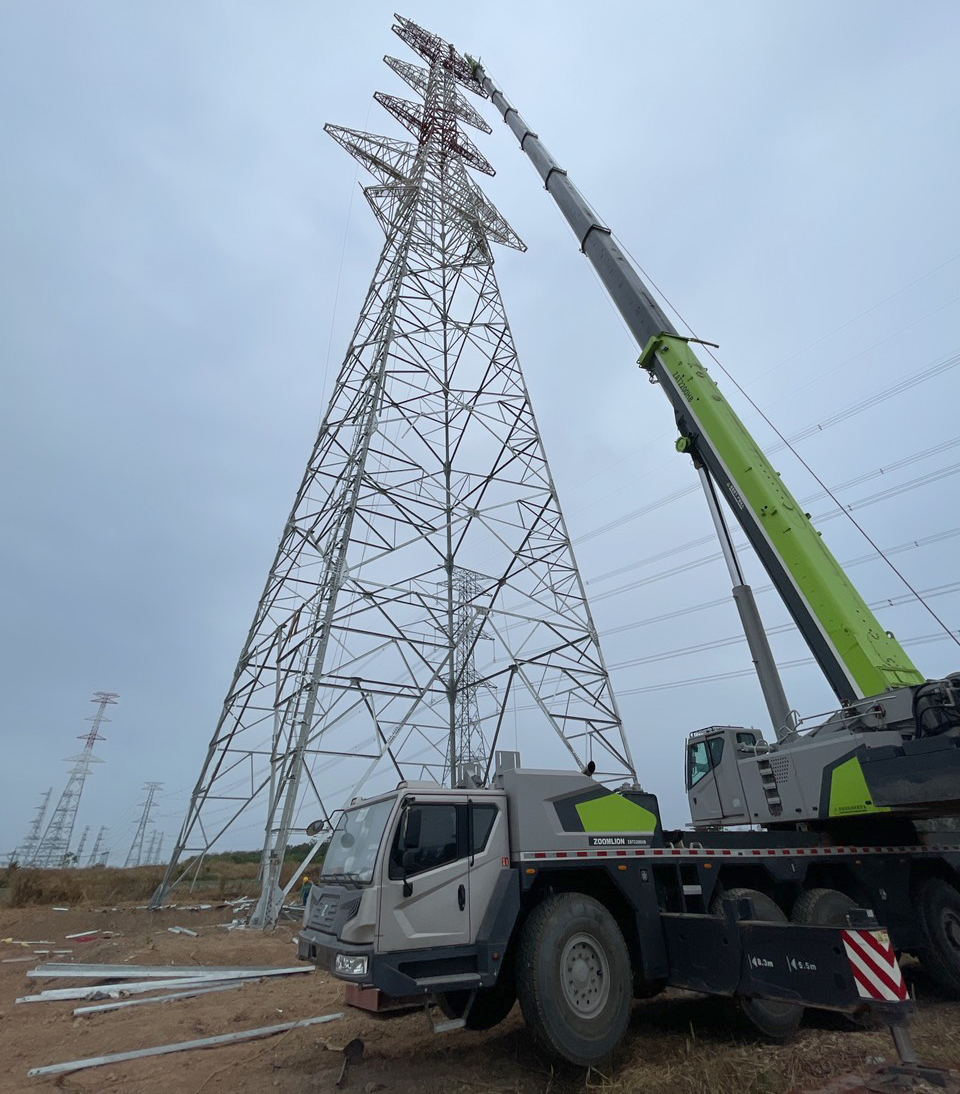

Thi công đường dây 500kV Đức Hòa - Chơn Thành đoạn qua tỉnh Bình Dương còn nhiều vướng mắc mặt bằng






20/02/2023




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
