Ngày 09/02/2023, tại Hà Nội, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) đã chủ trì cuộc họp điều độ tiến độ Dự án đường dây 220kV Huội Quảng – Nghĩa Lộ; TBA 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ-Việt Trì.

Cùng dự có ông Lê Sỹ Tuấn – Phó trưởng Ban Quản lý xây dựng (Tổng công ty Truyền tải điện Quốc gia – EVNNPT), ông Nguyễn Văn Tình – Phó Giám đốc CPMB, lãnh đạo các phòng chức năng CPMB cùng các đơn vị nhà thầu tham gia dự án.

Các dự án trên do EVNNPT làm chủ đầu tư, CPMB quản lý điều hành dự án, Công ty Cổ phần Tư vấn xây dựng điện 1 tư vấn thiết kế, Công ty Truyền tải điện 1 tiếp nhận quản lý vận hành. Theo kế hoạch, các công trình này hoàn thành đóng điện vào tháng 06/2023, truyền tải công suất thủy điện nhỏ khu vực Tây Bắc đang phát triển rất nhanh, góp phần bảo đảm điện cho miền Bắc từ mùa nắng nóng năm 2023.

Về tiến độ triển khai dự án, cụ thể như sau: Dự án đường dây 220kV Huội Quảng – Nghĩa Lộ 2 mạch dài khoảng 103,6 km với 200 vị trí cột. Dự án được xây dựng trên địa bàn các huyện Mường La, huyện Bắc Yên thuộc tỉnh Sơn La và huyện Trạm Tấu, huyện Văn Chấn thuộc tỉnh Yên Bái. Đến nay, tỉnh Sơn La đã bàn giao 103/146 vị trí (đạt 70,5%); tỉnh Yên Bái đã bàn giao 21/54 vị trí (đạt 38,8%). Về tiến độ thi công, đến nay các nhà thầu đã đào 79/200 vị trí móng, đang đào 13 vị trí, đúc móng 71 vị trí và chưa dựng cột.

Trạm biến áp 220kV Nghĩa Lộ được xây dựng tại xã Nghĩa Lộ, thị xã Nghĩa Lộ, tỉnh Yên Bái. Trạm được xây dựng với quy mô lắp đặt 1 máy biến áp 220kV-250MVA và có dự phòng vị trí để lắp đặt máy biến áp 220kV-250MVA giai đoạn sau. Hiện dự án còn 2 hộ chưa đồng tình phương án bồi thường. CPMB đang tiếp tục phối hợp với các cơ quan chức năng thị xã Nghĩa Lộ vận động chi trả tiền cho 2 hộ gia đình. Về tiến độ thi công, nhà thầu đã triển khai thi công phần mặt bằng Trạm biến áp. Đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì đến nay các địa phương mới bàn giao 45/244 vị trí (đạt 18,4%). Về tiến độ thi công, đã đào móng xong 38 vị trí, đúc móng được 37 vị trí và chưa dựng cột.

Tại buổi làm việc, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết việc triển khai các dự án này hiện gặp rất nhiều khó khăn trong công tác bồi thường giải phóng mặt bằng. Tuy nhiên, cũng phải khẳng định tiến độ thi công của các nhà thầu còn chậm.

Chính vì vậy, ông Nguyễn Đức Tuyển yêu cầu Công ty CP Tư vấn xây dựng Điện 1 tập trung nhân lực để hoàn chỉnh hồ sơ đo vẽ trình cấp thẩm quyền phê duyệt. Bám sát UBND tỉnh Yên Bái có văn bản giải trình Bộ Nông nghiệp phát triển Nông thôn liên quan đến quy hoạch, kế hoạch sử dụng đất và môi trường của dự án để sớm trình Hội đồng nhân dân tỉnh thông qua chủ trương chuyển đổi mục đích sử dụng rừng. Hoàn thành hồ sơ đo vẽ và thủ tục chuyển đổi mục đích sử dụng đất rừng bàn giao trước ngày 28/02/2023. Đồng thời bố trí nhân lực giám sát tác giả thường xuyên có mặt tại công trường để kịp thời xử lý vướng mắc để nhà thầu tiếp tục thi công.

Đối với các nhà thầu xây lắp, ông Nguyễn Đức Tuyển yêu cầu tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất, lập phương án bồi thường để trình duyệt; Tổ chức vận động các hộ dân bàn giao mặt bằng phần móng. Tăng cường nhân lực, thiết bị để tập trung triển khai thi công nhiều vị trí hiện nay đã đảm bảo điều kiện thi công.

Đối với đơn vị tư vấn giám sát cần tăng cường nhân lực giám sát và tập trung hơn nữa công tác tư vấn giám sát.

Xuân Tiến

Ông Nguyễn Đức Tuyển – Giám đốc CPMB chủ trì cuộc họp

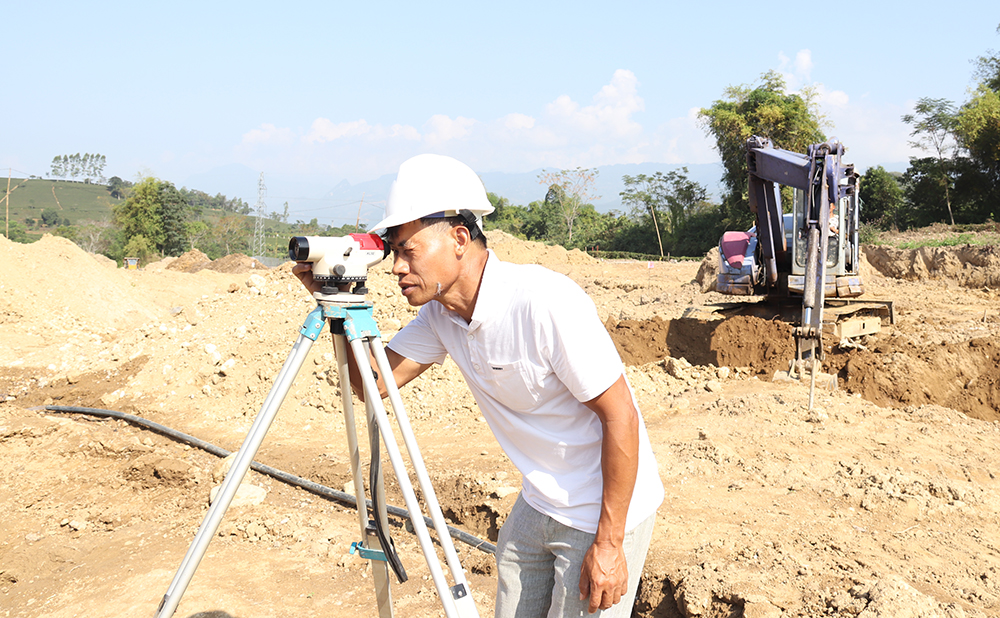

Thi công Trạm biến áp 220kV Nghĩa Lộ

10/02/2023




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
