Ngày 16/2, ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực (Ban Chỉ đạo) đã có buổi làm việc với ông Trần Văn Mi - Phó Chủ tịch UBND tỉnh Bình Phước và đề nghị địa phương sớm bàn giao mặt bằng dự án TBA 500kV Chơn Thành và đường dây đấu nối; Đường dây 500kV Đức Hòa – Chơn Thành đoạn qua địa bàn tỉnh.

 Ách tắc mặt bằng, có dự án chậm 2 năm

Dự án Trạm biến áp 500kV Chơn Thành và đấu nối được sử dụng từ nguồn vốn vay của Ngân hàng phát triển châu Á (ADB) và là dự án trọng điểm cấp bách, nhằm cung cấp điện, đáp ứng nhu cầu phụ tải ngày càng tăng cao của tỉnh tỉnh Bình Phước, Bình Dương và các tỉnh lân cận. Dự án do Ban QLDA các công trình điện miền Trung (thuộc Tổng công ty Truyền tải điện Quốc gia) trực tiếp điều hành.

Đến nay phần TBA 500kV và nhánh rẽ 500kV đã bàn giao mặt bằng và hoàn thành thi công. Phần nhánh rẽ 220kV, đến nay đã chậm tiến độ 2 năm nhưng vẫn còn 3 vị trí chưa bàn giao mặt bằng. Cụ thể, vị trí số 8 đã phê duyệt phương án bồi thường nhưng hộ dân không đồng ý nhận tiền và có kiến nghị đơn giá đất và cây trồng thấp.

Vị trí 18, hộ dân có yêu cầu điều chỉnh đơn giá đất (mặt tiền) cho phù hợp thực tế. Vị trí số 28 chưa phê duyệt phương án do có công trình xây dựng trên đất nông nghiệp. Phần hành lang tuyến có tổng số 105 hộ dân ảnh hưởng, đến nay đã phê duyệt phương án bồi thường, hỗ trợ được 08 đợt tương ứng 90/105 hộ, chi trả tiền được 79/90 hộ (tương ứng 20/29 khoảng cột).

Dự án đường dây 500kV Đức Hoà – Chơn Thành có quy mô xây dựng mới đường dây 500kV mạch kép và 4 mạch hỗn hợp 500-220kV, tổng chiều dài tuyến khoảng 104 km, đi qua địa bàn 4 tỉnh: Long An, Tây Ninh, Bình Dương và Bình Phước, trong đó đoạn qua tỉnh Bình Phước gồm 08 vị trí thuộc thị xã Chơn Thành. Dự án do Ban QLDA các công trình điện miền Nam (thuộc EVNNPT) trực tiếp điều hành.

Công trình đã khởi công từ ngày 30/12/2020, kế hoạch đóng điện tháng 10/2023. Đến nay tỉnh Bình Phước đã bàn giao phần móng 08/08 vị trí móng trụ. Khó khăn, vướng mắc hiện nay phần hành lang tuyến khi 8 thửa đất đã có hợp đồng công chứng chuyển nhượng, Chi nhánh văn phòng đăng ký đất đai thị xã Chơn Thành chưa cho cập nhật chủ sử dụng mới, 11 thửa đất không liên hệ được chủ sử dụng. Ngoài ra một số hộ dân chưa đồng thuận cho rằng đơn giá thấp.

Sẽ bảo vệ thi công nếu hộ dân cố tình chống đối

Tại buổi làm việc ông Hoàng Trọng Hiếu cho biết đây là các dự án quan trọng có ý nghĩa rất quan trọng trong đảm bảo điện cho tỉnh Bình Phước nói riêng và vùng kinh tế Đông Nam Bộ nói chung.

Hiện nay, phần TBA 500kV và phần nhánh rẽ 500kV đã đóng điện từ tháng 09/2020, riêng phần đường dây đấu nối 220kV đến nay vẫn chưa hoàn thành để đóng điện đồng bộ dẫn đến không phát huy được hiệu quả kinh tế chung của Dự án. Để đảm bảo tiến độ đóng điện Dự án trong tháng 4/2023 theo tiến độ cam kết với nhà tài trợ vốn Ngân hàng phát triển châu Á (ADB), Văn phòng Ban Chỉ đạo đề nghị UBND tỉnh quan tâm chỉ đạo UBND thị xã Chơn Thành, Sở TN&MT, Sở Giao thông vận tải đẩy nhanh tiến độ BTGPMB để thi công hoàn thành dự án.

UBND thị xã Chơn Thành khẩn trương thành thành lập tổ công tác tổ chức giải thích, tuyên truyền, vận động đối với các hộ dân ảnh hưởng trong hành lang tuyến đã có quyết định phê duyệt sớm nhận tiền bồi thường, hỗ trợ theo quy định để bàn giao mặt bằng thi công trong tháng 02/2023. Trường hợp, hộ dân vẫn không hợp tác, không bàn giao mặt bằng (mà địa phương đã vận động nhiều lần), đề nghị UBND huyện củng cố hồ sơ để có biện pháp hành chính cưỡng chế thu hồi đất (hoặc bảo vệ thi công) bàn giao mặt bằng thi công trong tháng 03/2023.

Dự án đường dây 500kV Đức Hoà – Chơn Thành, để đáp ứng tiến độ đóng điện dự án trong tháng 10/2023, ông Hoàng Trọng Hiếu đề nghị UBND tỉnh Bình Phước quan tâm chỉ đạo các sở, ngành và địa phương có đường dây đi qua tạo điều kiện giúp đỡ và có biện pháp ưu tiên thực hiện công tác bồi thường GPMB để đảm bảo tiến độ Dự án trong tháng 10/2023.

UBND thị xã Chơn Thành, Trung tâm Phát triển quỹ đất và UBND phường Minh Thành quan tâm, hỗ trợ sớm đẩy nhanh các bước thực hiện trình tự thủ tục trong công tác BT- GPMB dự án đảm bảo phê duyệt phương án bồi thường trong tháng 03/2023.

Ông Hoàng Trọng Hiếu chỉ đạo EVN, EVNNPT tiếp tục phối hợp chặt chẽ với tỉnh Bình Phước, các sở ngành, các địa phương để kịp thời giải quyết vướng mắc và chỉ đạo các đơn vị thi công khẩn trương thi công các khu vực đã được bàn giao mặt bằng.

Phó Chủ tịch UBND tỉnh Bình Phước -Trần Văn Mi khẳng định đây là công trình trọng điểm, mang tính cấp bách, góp phần thúc đẩy phát triển kinh tế của địa phương cũng như khu vực. Ông yêu cầu các sở, ngành, địa phương trong tỉnh nhanh chóng thực hiện các thủ tục, giải quyết các vướng mắc trong BTGPMB, đẩy mạnh phối hợp với các đơn vị tham gia dự án tuyên truyền, vận động người dân hiểu thêm về ý nghĩa, tầm quan trọng của dự án điện nhằm sớm bàn giao mặt bằng thực hiện công trình.

“Trong trường hợp đã thực hiện tính toán bồi thường đầy đủ theo các quy định của pháp luật nhưng các hộ dân vẫn cố tình không phối hợp thì các huyện, thị xã cần xây dựng biện pháp bảo vệ thi công hoặc cưỡng chế nếu thấy cần thiết để các dự án hoàn thành theo đúng tiến độ yêu cầu của Ban Chỉ đạo Quốc gia về phát triển Điện lực”, ông Phó Chủ tịch UBND tỉnh Bình Phước khẳng định.

                                                                                                                 Xuân Tiến

Ông Trần Văn Mi - Phó Chủ tịch UBND tỉnh Bình Phước phát biểu tại cuộc họp

Ông Hoàng Trọng Hiếu – Phó Chánh Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực phát biểu tại cuộc họp



Ông Khương Thế Anh – Phó Trưởng ban Quản lý xây dựng EVN phát biểu tại cuộc họp

Ông Lê Sỹ Tuấn – Phó Trưởng ban Quản lý xây dựng EVNNPT phát biểu tại cuộc họp

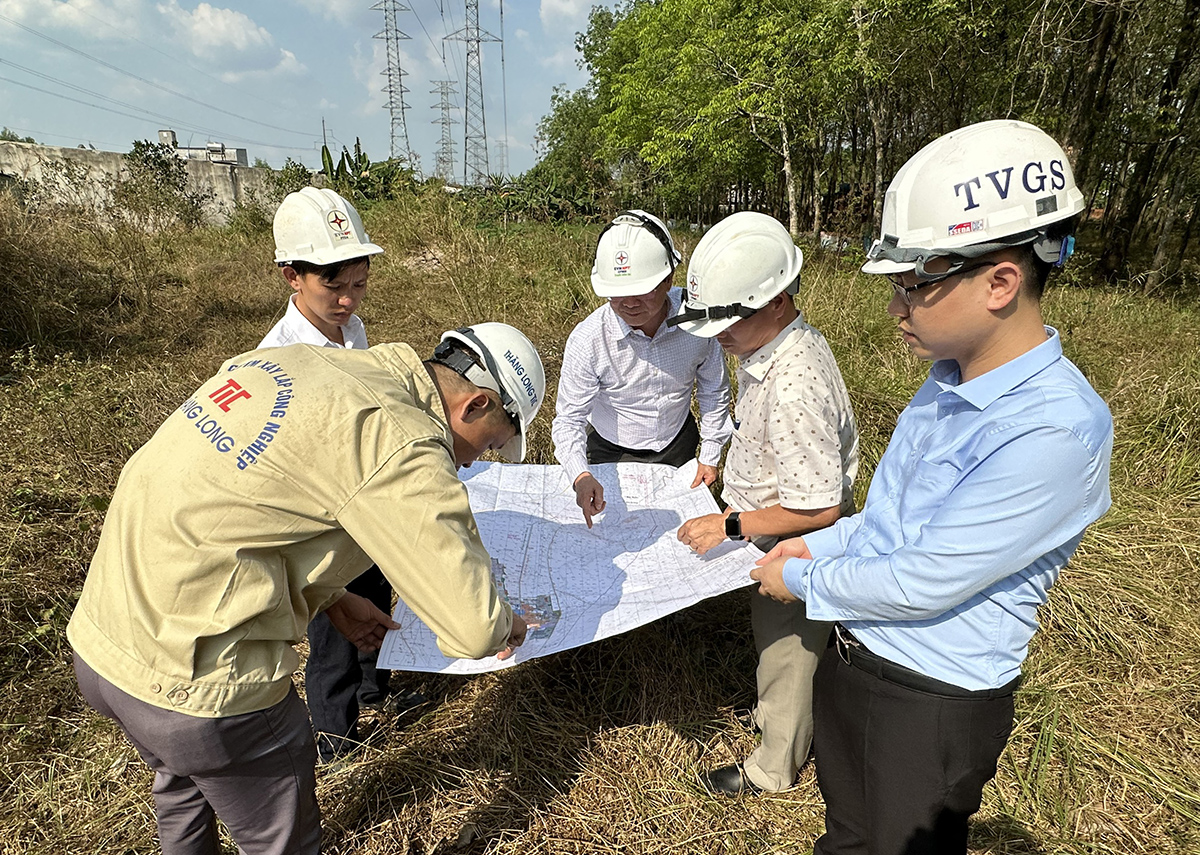

Đoàn công tác của Văn phòng Ban Chỉ đạo quốc gia về phát triển Điện lực kiểm tra công trường dự án truyền tải đi qua tỉnh Bình Phước



16/02/2023




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
