Tin tức mới cập nhật từ dự án điện Phan Thiết -Phú Mỹ 2, sau khi báo Người Đưa Tin vào cuộc người dân đã đồng thuận giao đất để BQLDA thi công trụ điện số 190 nhằm thực hiện kịp tiến độ dự án.
Từ thông tin khiếu nại của người dân, nhóm PV báo điện tử Người Đưa Tin đã phải nhiều lần chạy xe máy vượt quãng đường gần 150 km để thị sát thực tế và thu thập thông điều tra, đăng tải loạt bài phản ánh những vướng mắc, khuất tất trong quá trình giải phóng mặt bằng của chính quyền huyện Xuyên Mộc để chủ đầu tư thực hiện dự án lưới điện 220 kV đoạn Phan Thiết - Phú Mỹ 2.
Nổi cộm trong các vấn đề khiếu nại có khu đất để chôn móng trụ cuối cùng nằm tại xã Bình Châu, huyện Xuyên Mộc, tỉnh Bà Rịa – Vũng Tàu (BR-VT) vẫn chưa được dân đồng tình bàn giao để thi công, ảnh hưởng đến tiến độ của dự án này. Tuy nhiên, sau khi loạt bài phản ánh được đăng tải trên báo Người Đưa Tin đã được phía Ban quản lý dự án (BQLDA) và chính quyền huyện Xuyên Mộc ghi nhận bằng thái độ tích cực và cầu thị. Đến nay sự việc đã chuyển biến khá tích cực và người dân đã chịu bàn giao đất, móng trụ cuối cùng này cũng đang được thi công.

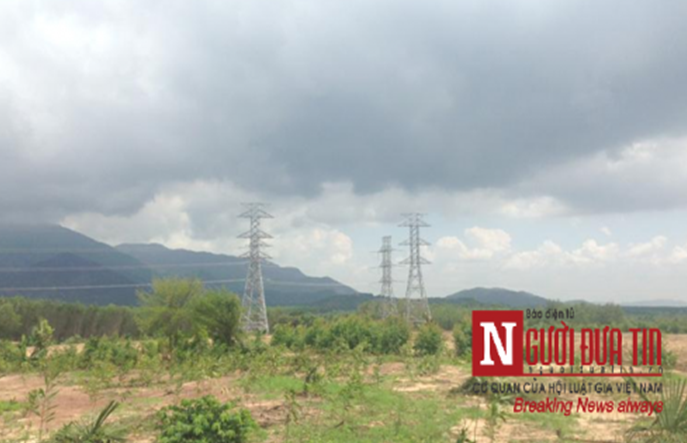

Dù khó khăn nhưng đến nay người dân đã chịu bàn giao đất để thực hiện chôn trụ điện
Khó khăn trong quá trình giải phóng mặt bằng
Theo thiết kế kỹ thuật, đường dây 220 kV đoạn Phan Thiết – Phú Mỹ 2 có chiều dài 140km, thiết kế 02 mạch trên một hàng cột, với 353 vị trí móng trụ, đi qua địa bàn 2 tỉnh gồm Bình Thuận (189 vị trí móng trụ, dài 86,3km, đi qua 4 địa bàn gồm huyện Hàm Thuận Bắc, Hàm Thuận Nam, Hàm Tân, TP.Phan Thiết) và BR-VT (164 vị trí móng trụ, dài 53,7km và đi qua 5 địa bàn gồm Xuyên Mộc, Đất Đỏ, Châu Đức, Tân Thành và TP.Bà Rịa).
Dự án này được xây dựng nhằm truyền tải công suất từ Nhà máy nhiệt điện Vĩnh Tân 2, hòa vào hệ thống điện Quốc gia, tăng cường công suất, ổn định điện năng cho tỉnh BR-VT và các vùng lân cận. Dự án do Tổng công ty Truyền tải Điện Quốc gia làm chủ đầu tư và BQLDA các công trình điện miền Trung (CPMB) được giao nhiệm vụ quản lý đầu tư xây dựng,…
Đến nay hộ ông Thạnh đã chịu bàn giao đất
Nhưng việc bồi thường để giải phóng mặt bằng nhằm triển khai dự án đã gặp nhiều khó khăn, vướng mắc vì người dân cho rằng mức giá bồi thường chưa thỏa đáng và họ đặt ra nghi vấn có dấu hiệu trục lợi trong việc áp giá đền bù nên không chịu giao đất.
Cụ thể, tại huyện Xuyên Mộc có 56 trụ điện đi qua, trong đó 55 trụ đã hoàn thành, riêng trụ còn lại nằm trên đất của ông Trần Văn Thạnh nhưng mãi ông Thạnh chưa chịu bàn giao là do không đồng ý với mức giá bồi thường. Vì vậy việc hoàn thành móng trụ cuối cùng đã mất rất nhiều thời gian, ảnh hưởng đến tiến độ dự án.
Trước đó, chính quyền huyện Xuyên Mộc cũng đã nhiều lần vận động tuy nhiên ông Thạnh chưa đồng tình nên cuối cùng huyện đã ra quyết định cưỡng chế rồi gia hạn thời gian cưỡng chế.
Và mới đây, khi đoàn cưỡng chế của huyện Xuyên Mộc đến khu vực đất của ông Thạnh để thực thi việc cưỡng chế và song song đó phía Trung tâm phát triển quỹ đất huyện Xuyên Mộc cùng đại diện CPMB đã tiếp tục vận động vợ chồng ông Thạnh giao đất. Theo thỏa thuận mới nhất thì việc áp giá bồi thường và thừa nhận giá trị con đường nhựa chạy qua khu đất của ông có liên quan đến việc bồi thường, hỗ trợ đều được hai bên thống nhất, thỏa đáng nên ông Thạnh cùng vợ đã đồng ý giao đất và phía cơ quan chức năng ngưng cưỡng chế.
Cố gắng vì quyền lợi của dân
Trao đổi với báo Người Đưa Tin, đại diện CPMB cũng cho rằng khi dự án được triển khai, họ đã luôn song hành với địa phương để giải quyết thấu tình, đạt lý cho từng cá nhân, hộ gia đình, theo đúng chính sách, quy định về bồi thường giải phóng mặt bằng của UBND tỉnh đề ra.
Ngoài ra phía CPMB cũng cùng đại diện các cơ quan chức năng trong huyện Xuyên Mộc đã thường xuyên đến từng hộ gia đình để giải thích, vận động bà con hiểu và chấp hành chính sách của Nhà nước, cũng như lắng nghe tâm tư nguyện vọng của từng nhà, từng hộ để có đề xuất cấp trên giải quyết kịp thời. Tuy nhiên trong quá trình xử lý các vấn đề liên quan đến việc giải phóng mặt bằng cũng có một số khó khăn nên khiến nhiều người dân chưa được hài lòng.

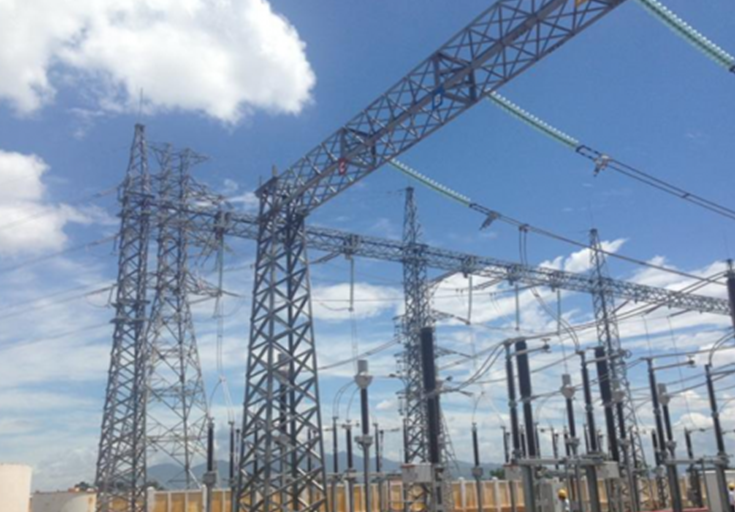

Một số khu vực thuộc đường giây 220 kV đoạn Phan Thiết – Phú Mỹ 2 đã được đóng điện đúng kế hoạch
Ông Nguyễn Văn Tuấn, Phó Phòng Đền bù - CPMB chia sẻ: “CPMB cũng hiểu được tâm tư nguyện vọng của người dân và cũng đã cố gắng làm hết khả năng của mình để người dân không chịu thiệt thòi. Đến nay các hộ dân trong vùng dự án đã đồng thuận, dự án đã được thi công cơ bản. Riêng đoạn đường dây từ TBA 220kV Phan Thiết đến TBA 220kV Hàm Tân đã được đóng điện đúng kế hoạch, đảm bảo cung cấp điện kịp thời cho tỉnh Bình Thuận và một phần tỉnh BR-VT.
Chúng tôi hiểu rằng, công tác bồi thường giải phóng mặt bằng là rất phức tạp, vì nó ảnh hưởng sát sườn đến lợi ích của từng cá nhân, từng hộ gia đình, nên đôi khi lại là đề tài rất nóng, ảnh hưởng đến tiến độ xây dựng dự án.
Trên thực tế, có những thửa đất bị ảnh hưởng khi kê kiểm hiện trạng nằm trên khu vực đường đất, nhưng đến khi xét nguồn gốc đất để lập phương án đã được thảm nhựa, Tổ công tác đã lắng nghe và nhanh chóng đề xuất UBND huyện/tỉnh xem xét, tính toán bồi thường cho họ dân, theo hình thức có lợi nhất cho dân và đúng quy định. Việc này, được UBND tỉnh thống nhất và UBND huyện đã phê duyệt để chi trả tiền cho các hộ dân".
Người dân xã Bình Châu, huyện Xuyên Mộc đã đặt đúng niềm tin đến báo Người Đưa Tin
Theo ông Tuấn, ngay cả những vị trí rất khó khăn, hộ dân đề nghị bồi thường theo yêu cầu chủ quan của gia đình (giá tự đặt ra), không tuân thủ theo bất kỳ một cơ sở pháp lý hay hướng dẫn cụ thể nào, sau nhiều lần vận động vẫn không có kết quả, UBND huyện đã hoàn tất thủ tục, để áp dụng biện pháp hành chính thu hồi đất, theo quy định của Luật đất đai, nhưng Chủ đầu tư, Trung tâm quỹ đất huyện và UBND xã liên quan vẫn ngày đêm bám sát, giải thích cặn kẽ nhiều lần cho từng thành viên trong gia đình, có những họ phải đi đến hơn chục lần, kết quả vị trí móng cuối cùng số 190 (tính theo thứ tự toàn tuyến) trên địa bàn huyện Xuyên Mộc của tỉnh Bà Rịa – Vũng Tàu cũng đã được dân thống nhất theo phương án được UBND huyện duyệt và hợp tác cho đơn vị thi công triển khai công việc từ ngày 1/7 vừa qua.
Hiện nay, đoạn tuyến từ trạm biến áp 220kV Hàm Tân về trạm biến áp 220 kV khu Công nghiệp Phú Mỹ 2 sẽ tiếp tục thi công kéo dây, để đóng điện theo đúng tiến độ, để tăng cường công suất, ổn định điện năng cho tỉnh Bà Rịa-Vũng Tàu và các vùng lân cận, tạo liên kết và ổn định điện áp cấp 220 kV trong khu vực.
Còn ông Phạm Hữu Thọ, Phó Giám đốc Trung tâm phát triển quỹ đất huyện Xuyên Mộc, tỉnh Bà Rịa - Vũng Tàu cho biết: “Đến nay hộ ông Thạnh đã đồng ý giao đất để xây móng trụ. Và hiện tại có một số hộ dân khác gồm ông Trần Văn Cuôl, Nguyễn Văn Thám, Ngô Thanh Dũng, Nguyễn Thanh Tùng vẫn đang thắc mắc về giá bồi thường cây trồng lâu năm và đất nằm trong hành lang an toàn đường điện nên chưa chịu nhận tiền bồi thường. Sắp tới chúng tôi cũng sẽ đến từng hộ dân để tiến hành vận động. Chúng tôi cũng chỉ mong muốn người dân được hưởng quyền lợi của mình theo đúng quy định của pháp luật”.
Nguyễn Nhâm
