 Một trong những kinh nghiệm thành công là công tác kê kiểm lập phương án bồi thường phải chính xác, tính đúng, tính đủ; phải minh bạch, niêm yết công khai để các hộ dân tự kiểm tra đối chiếu.

Là đơn vị có nhiều kinh nghiệm trong công tác đền bù giải phóng mặt bằng đối với các dự án truyền tải điện trọng điểm, nhận thức được khó khăn lớn làm ảnh hưởng đến tiến độ dự án đường dây 220kV Phan Thiết-Phú Mỹ 2 là công tác giải phóng mặt bằng, Ban Quản lý dự án các công trình điện Miền Trung (CPMB) đã thành lập các Ban tiền phương.

Ban này gồm các cán bộ có năng lực, kinh nghiệm của các Phòng có liên quan thường trực trên tuyến để bám sát chính quyền địa phương, Hội đồng bồi thường, kịp thời giải quyết các vướng mắc phát sinh làm ảnh hưởng đến kế hoạch thi công của nhà thầu.

Giám đốc Ban Quản lý dự án các công trình điện Miền Trung, ông Nguyễn Đức Tuyển cho biết, hàng tháng, Ban luôn có những buổi họp kiểm điểm tiến độ để đánh giá chính xác các việc làm được, chưa làm được, nguyên nhân cụ thể, cùng nhau bàn bạc tìm ra giải pháp hữu hiệu nhất.

Mục tiêu là thi công công trình đúng tiến độ, trên cơ sở biện pháp thi công hạn chế đến mức tối đa các thiệt hại của các tổ chức, cá nhân trong khu vực dự án.

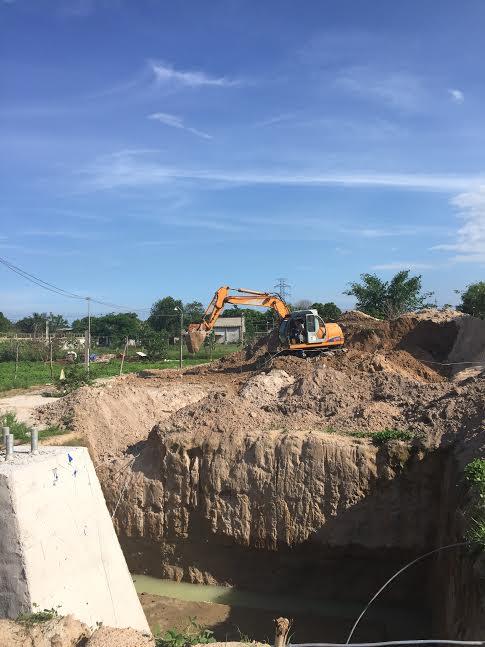

Chi nhánh Sông Đà 11.5 đang thi công vị trí 318 thuộc xã Tân Hải, Tân Thành, Bà Rịa-Vũng Tàu. Ảnh: Mai Phương/BNEWS/TTXVN

"Các thiệt hại cho dù là nhỏ nhất, CPMB cũng báo cáo, kiến nghị để xuất với địa phương để giải quyết thấu tình, đạt lý cho từng cá nhân, hộ gia đình theo đúng chính sách, quy định về bồi thường giải phóng mặt bằng của UBND tỉnh”, ông Tuyển nói.

Cùng với đó, “Ban phối hợp với Hội đồng bồi thường , Trung tâm phát triển quỹ đất các quận/huyện thành lập Tổ công tác đặc biệt hỗ trợ thi công, giải thích các chính sách đền bù của địa phương, vừa vận động nhân dân sớm đồng thuận với phương án bồi thường được duyệt. Trong những trường hợp cần thiết sẽ hỗ trợ lực lượng để đơn vị thi công đào móng, dựng cột, kéo dây đúng tiến độ”. Phó Phòng đền bù CPMB, ông Lê Đức Ngọc chia sẻ.

Ngoài ra, CPMB và đơn vị thi công còn cùng tham gia với các tổ chức đoàn thể các cấp huyện, xã phối hợp với Trung tâm phát triển quỹ đất, UBND các xã đến từng hộ gia đình để giải thích, vận động bà con hiểu và chấp hành chính sách của Nhà nước, cũng như lắng nghe tâm tư nguyện vọng của từng hộ dân để đề xuất cấp trên giải quyết kịp thời.

Trên thực tế, có những thửa đất bị ảnh hưởng khi kê kiểm hiện trạng nằm trên khu vực đường đất, nhưng đến khi xét nguồn gốc đất để lập phương án đã được thảm nhựa, Tổ công tác đã lắng nghe và nhanh chóng đề xuất UBND huyện/tỉnh xem xét, tính toán bồi thường cho hộ dân, theo hình thức có lợi nhất cho dân và đúng quy định. Việc này, được UBND tỉnh thống nhất và UBND huyện đã phê duyệt để chi trả tiền cho các hộ dân. Ông Lê Đức Ngọc cho hay.

Ngay cả những vị trí rất khó khăn, hộ dân đề nghị bồi thường theo yêu cầu chủ quan của gia đình (giá tự đặt ra), không tuân thủ theo bất kỳ một cơ sở pháp lý hay hướng dẫn cụ thể nào. Sau nhiều lần vận động vẫn không có kết quả, UBND huyện cũng phải áp dụng các biện pháp hành chính để thi công theo quy định của Nhà nước.

Tuy nhiên, CPMB, Trung tâm phát triển quỹ đất huyện và UBND xã liên quan vẫn ngày đêm bám sát, giải thích cặn kẽ nhiều lần cho từng thành viên trong gia đình. Có những vị trí, hộ dân, Tổ công tác phải gặp gỡ, vận động hơn chục lần mới có kết quả. Ông Ngọc cho biết thêm.

Với một số trường hợp đặc biệt, Ban Quản lý dự án báo cáo đề xuất Tập đoàn Điện lực Việt Nam (EVN) và EVN NPT các vướng mắc để EVN làm việc với Bộ Công Thương, Chính phủ có văn bản chỉ đạo UBND các tỉnh, thành phố quan tâm chỉ đạo, hỗ trợ chủ đầu tư trong việc bồi thường giải phóng mặt bằng theo đúng các quy định hiện hành.

Ông Nguyễn Đức Tuyển cho biết, ngay từ khi dự án được duyệt, CPMB đã phối hợp với đơn vị tư vấn triển khai thông báo quy hoạch để gắn liền trách nhiệm của chính quyền địa phương trong việc quản lý tuyến đã được thỏa thuận trong giai đoạn cắm mốc.

Hay mời chính quyền tham gia để quay phim, chụp hình hiện trạng trong phạm vi dự án để làm cơ sở cho việc bồi thường giải phóng mặt bằng sau này. Từ đó, tránh tình trạng xây dựng nhà cửa trong vùng dự án để trục lợi.

Bên cạnh đó, Ban tiền phương cũng như cán bộ đền bù phải đi sâu sát tìm hiểu phong tục tập quán của từng địa phương, nắm bắt tâm tư nguyện vọng của từng hộ dân để có biện pháp vận động, giải thích cụ thể đến từng hộ dân.

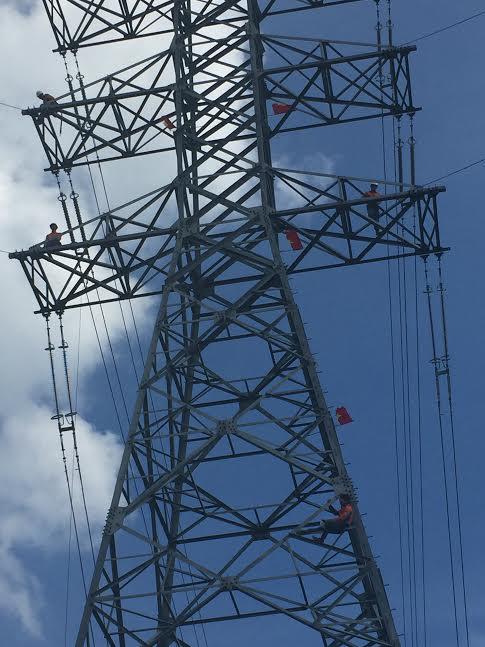

Công nhân hoàn thiện các công việc cuối cùng. Ảnh: Mai Phương/BNEWS/TTXVN

Một trong những kinh nghiệm đã được CPMB áp dụng thành công trong các dự án là công tác kê kiểm lập phương án bồi thường phải chính xác, tính đúng, tính đủ; phải minh bạch, niêm yết công khai tại thôn, xã để các hộ dân tự kiểm tra đối chiếu. Đồng thời, phối hợp chặt chẽ với chính quyền địa phương giải quyết các ý kiến của dân trên tinh thần nắm vững về pháp luật.

Mặt khác, cùng UBND, Hội đồng bồi thường các huyện, thị xã tham mưu, đề xuất UBND tỉnh, các Sở ban ngành một số chủ trương như mức hỗ trợ đất bị ảnh hưởng, đơn giá bồi thường hỗ trợ các loại tài sản, cây trồng có giá trị cho phù hợp với giá trị thực tế.

Đối với các đoạn tuyến gặp vướng mắc do các hộ dân xây nhà trên các vị trí móng và mặt bằng trạm biến áp, CPMB chủ động làm việc với UBND các huyện, thị xã, phối hợp với đơn vị Tư vấn thiết kế đưa ra biện pháp xử lý, sau đó thành lập Tổ công tác đi kê kiểm hiện trạng thực tế.

Sau khi hoàn thiện các thủ tục liên quan, Ban Quản lý dự án mới đề nghị chính quyền địa phương chỉ đạo cương quyết xử lý các trường hợp xây nhà không đúng với quy định.

Ban cũng thường xuyên bám sát, báo cáo chính quyền cơ sở như thôn, ấp, UBND các xã có dự án đi qua để chủ động hơn trong việc phối hợp xử lý các vướng mắc phát sinh trong suốt quá trình nhà thầu thi công kéo dây.

Hay tranh thủ gặp gỡ trao đổi, giao lưu, vận động thuyết phục nhân dân trong những thời gian nghỉ ngơi, rảnh rỗi để hộ dân có thời gian suy nghĩ nghiên cứu lại chính sách bồi thường và đưa ra ý kiến tích cực hơn.

Một kinh nghiệm nữa cũng được CPMB áp dụng là chủ động phối hợp với tư vấn thiết kế, nhà thầu thi công xử lý những vị trí móng đặt chưa phù hợp hoặc khó khăn về bồi thường để từ đó có phương án thi công hợp lý và hiệu quả nhất.

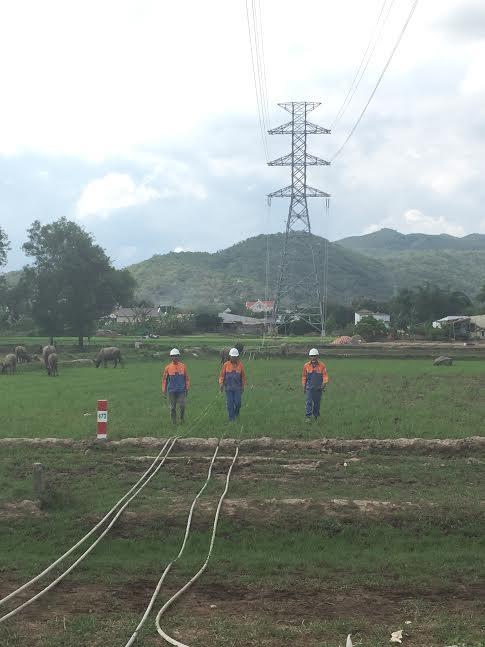

Đường dây 220kV Phan Thiết-Phú Mỹ 2. Ảnh: Mai Phương/BNEWS/TTXVN

Để đẩy nhanh công tác bồi thường giải phóng mặt bằng các dự án lưới điện truyền tải, trước hết, EVN NPT kiến nghị Chính phủ có văn bản quy định tiến độ từng bước thực hiện công tác bồi thường giải phóng mặt bằng đối với các dự án lưới điện trọng điểm cho các tỉnh để các chủ đầu tư và các cấp chính quyền chủ động thực hiện tiến độ bồi thường giải phóng mặt bằng.

Chính phủ, Bộ Công Thương và các Bộ ngành liên quan cũng cần xem xét lại các nội dung như mức hỗ trợ đất nông nghiệp trồng cây lâu năm, đất rừng sản xuất bị hạn chế khả năng sử dụng trong hành lang tuyến tại Nghị định 14/2014/NĐ-CP.

Bên cạnh đó, bổ sung vào các quy định của Nhà nước hoặc có các biện pháp chế tài khi thực hiện công tác đền bù phục vụ thi công vì đây là dạng đặc thù, không nằm trong các quy định của Chính phủ, địa phương, gây khó khăn cho Nhà thầu trong quá trình thi công và ảnh hưởng đến công tác điều hành tiến độ chung của dự án.

Đồng thời các địa phương cần ưu tiên, tạo điều kiện đơn giản hóa thủ tục công tác quy hoạch sử dụng đất cho các công trình lưới điện; quan tâm tạo quỹ đất, đẩy nhanh công tác thẩm tra, phê duyệt quy hoạch sử dụng đất hàng năm của các tỉnh và sớm cho phép việc chuyển đổi mục đích sử dụng đất lúa, đất rừng đối với các dự án lưới điện trong Tổng sơ đồ Quy hoạch điện đã được Chính phủ phê duyệt.

Đối với UBND cấp huyện, xã kịp thời chấn chỉnh, nâng cao trách nhiệm trong công tác quản lý đất đai tại địa phương, tránh trường hợp dân tự ý xây dựng trong mặt bằng trạm biến áp, tuyến đường dây được UBND tỉnh chấp thuận địa điểm, hướng tuyến gây khó khăn trong công tác giải phóng mặt bằng.

Về vấn đề này, theo ông Châu Anh Tuấn, Trưởng Ban Quản lý xây dựng EVN NPT, các cấp chính quyền cần tăng cường quản lý, không để người dân tự ý sử dụng đất sai mục đích và phải chịu trách nhiệm trong việc quản lý lỏng lẻo, dẫn đến việc người dân sử dụng sai mục đích sử dụng đất tại địa phương.

EVN NPT cũng kiến nghị khi để xảy ra chậm tiến độ giải phóng mặt bằng các dự án lưới điện trong Tổng sơ đồ Quy hoạch điện đã được Chính phủ phê duyệt thì giao nhiệm vụ trực tiếp cho Chủ tịch UBND các tỉnh bổ sung quy định liên quan đến trách nhiệm và tổ chức thực hiện việc bồi thường phục vụ thi công để các địa phương có cơ sở thực hiện.

Mai Phương/BNEWS/TTXVN



15/07/2016


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
