Đây là một trong những Dự án được Tổng Liên đoàn lao động Việt Nam và Tập đoàn Điện lực Việt Nam (EVN) phát động thi đua đẩy nhanh tiến độ hoàn thành trong năm 2025. Hiện nay dự án đang tăng tốc thi công phấn đấu về đích trong thời gian sớm nhất.

Tập trung nguồn lực giai đoạn nước rút

Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành. Dự án có quy mô 2 mạch với chiều dài gần 94 km, đi qua địa bàn tỉnh Yên Bái và Phú Thọ.

Ông Nguyễn Văn Tình - Phó Giám đốc CPMB cho biết: Đến nay dự án đã vận động bàn giao mặt bằng 256/256 vị trí móng, bàn giao 112/256 khoảng cột (tương ứng 40/96 khoảng néo hành lang tuyến).

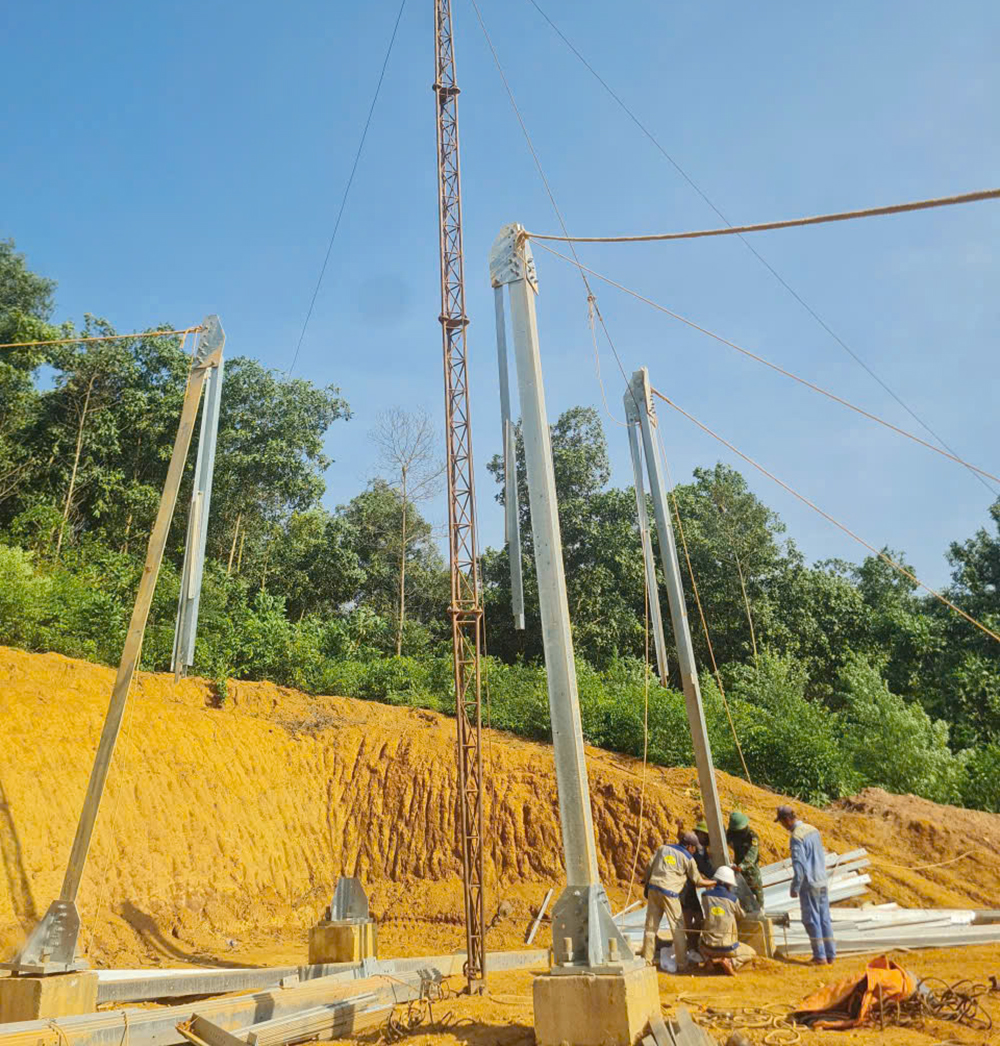

Thi công dựng cột vị trí 212 Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì

Về tiến độ thi công, đã đúc móng xong 253 vị trí, dựng cột xong 175 vị trí, bàn giao 256/256 cột đến công trường và đang tổ chức kéo dây. Hiện trên tuyến có nhiều tổ, đội thi công đồng bộ dựng cột, kéo dây.

Theo CPMB, quá trình triển khai, dự án gặp khó khăn chủ yếu trong công tác BTGPMB. Các cấp huyện, thị xã đã giải thể và các xã đã sáp nhập mới vào hoạt động nên các các quy trình, đơn giá về BTGPMB của các địa phương chờ ban hành lại. Cùng với đó, các địa phương gặp khó khăn về nhân lực trong thực hiện các thủ tục về BTGPMB.

CPMB đang phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể để đảm bảo có mặt bằng thi công. CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng; tăng cường nhân lực, thiết bị để tập trung triển khai thi công dựng cột, kéo dây đồng loạt các vị trí, các khoảng cột hiện any.

Thực hiện chỉ đạo của EVNNPT, CPMB đã có có văn bản báo cáo và đăng ký làm việc với lãnh đạo UBND tỉnh Lào Cai để có ý kiến chỉ đạo và tháo gỡ vướng mắc để đẩy nhanh tiến độ công tác BTGPMB cho cho dự án.

Đại diện đơn vị thi công cho biết: Thời gian qua, khu vực liên tiếp bị ảnh hưởng bởi thời tiết mưa bão đã tác động lớn đến công tác thi công. Cùng với đó nguồn nhân lực bị phân tán do phải thi công các dự án trọng điểm cấp bách khác của ngành Điện. Tuy nhiên, hiện nay, đơn vị đã huy động đầy đủ số tổ đội, phương tiện máy móc để tăng tốc thi công, quyết tâm hoàn thành dự án đáp ứng đúng yêu cầu của chủ đầu tư.

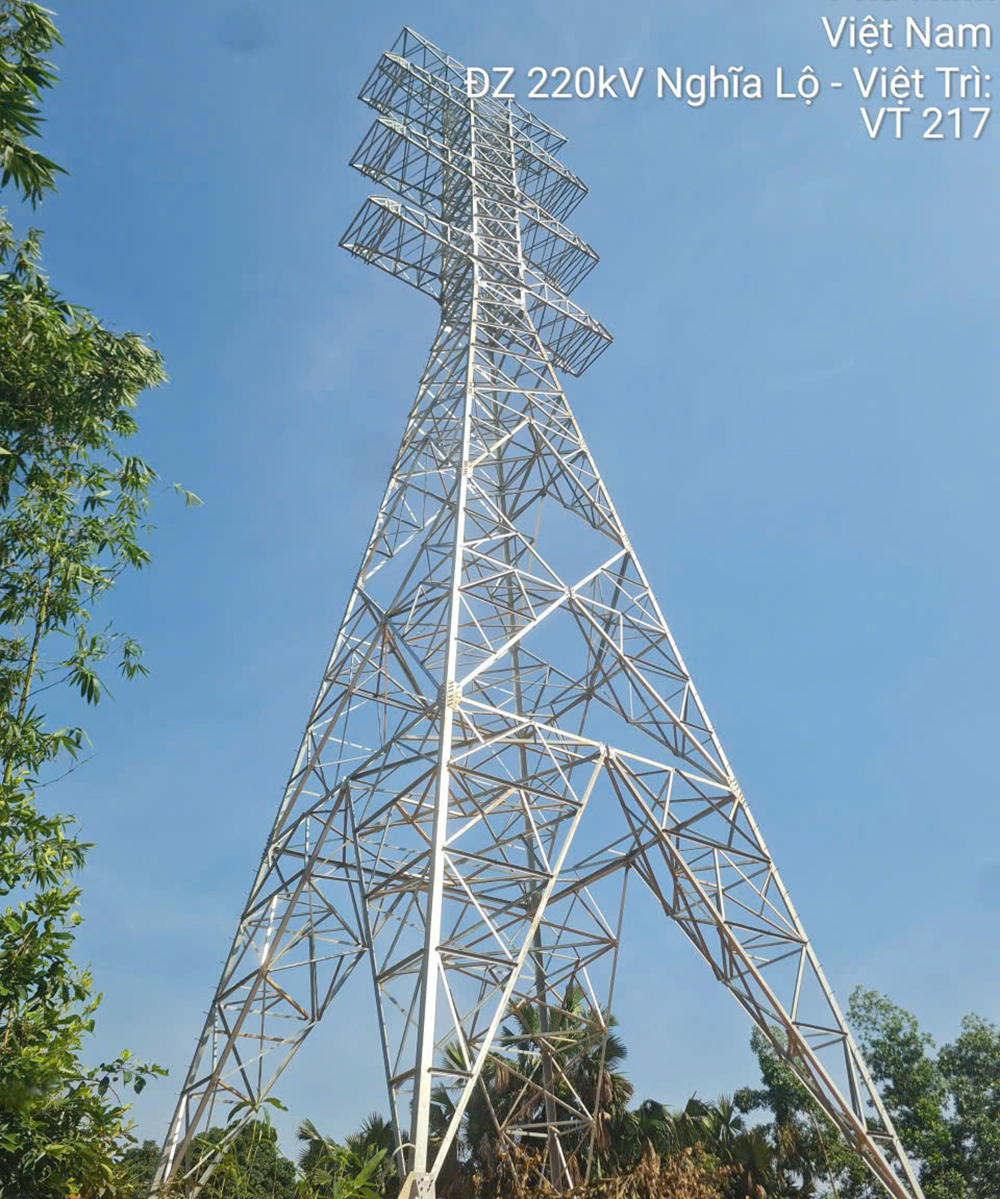

Dự án đã dựng cột xong 175 vị trí. Trong ảnh vị trí cột 217 thuộc địa bàn itnhr Phú Thọ

Quyết tâm cao, nỗ lực lớn để đưa dự án về đích

Dự án sau khi hoàn thành giúp giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Ngoài ra, còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc.

Đồng thời dự án góp phần tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia; Tăng cường đảm bảo điện cho miền Bắc ngay từ năm 2025.

Tại cuộc họp rà soát tiến độ dự án mới đây, ông Trương Hữu Thành – Phó Tổng giám đốc EVNNPT đánh giá trong thời gian vừa qua mặc dù đã có nhiều cố gắng nhưng công trường chưa đáp ứng được mục tiêu tiến độ chung của dự án.

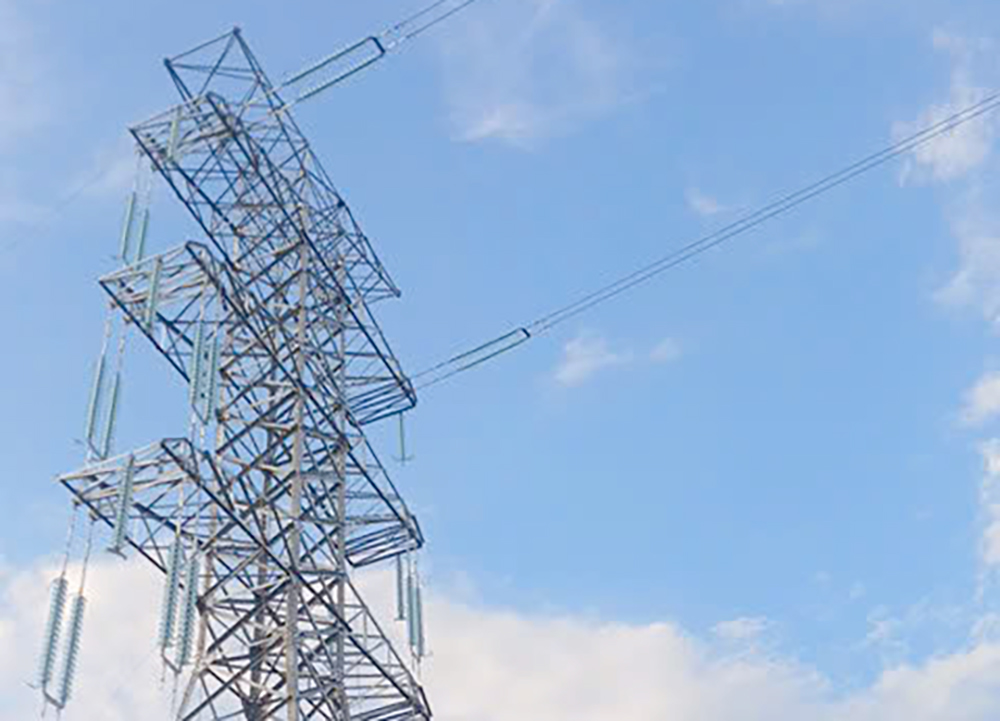

Thi công kéo dây Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì

Để đảm bảo tiến độ hoàn thành dự án theo yêu cầu của EVN, Phó Tổng giám đốc EVNNPT Trương Hữu Thành yêu cầu toàn công trường phải quyết tâm cao, nỗ lực lớn để đưa dự án về đích. Trong đó, lãnh đạo EVNNPT giao lãnh đạo CPMB thường xuyên bám công trường, tập trung chỉ đạo, điều hành đảm bảo hoàn thành đúc móng xong toàn tuyến chậm nhất ngày 20/10/2025; Hoàn thành dựng cột xong toàn tuyến chậm nhất ngày 25/10/2025; Hoàn thành kéo dây xong toàn tuyến chậm nhất ngày 10/11/2025 để tiến hành nghiệm thu đóng điện trong tháng 11/2025.

Những khó khăn vướng mắc đều phải được giải quyết kịp thời tại công trường. Cùng với đó, bám sát chính quyền địa phương, các sở, ngành liên quan để tháo gỡ những vướng mắc trong BTGPMB. Cùng với đó phối hợp với chính quyền địa phương tổ chức tuyên truyền vận động các hộ dân đồng thuận với dự án.

Phó Tổng giám đốc EVNNPT yêu cầu CPMB tổ chức họp với từng nhà thầu xây lắp của dự án, trên cơ sở các mốc tiến độ cụ thể như trên để đôn đốc điều hành thi công. Đồng thời yêu cầu các nhà thầu phải thi công đồng loạt, song song đối với các khối lượng còn lại phải thi công của dự án để đảm bảo các mốc tiến độ yêu cầu nêu trên.

Lãnh đạo EVNNPT giao các nhà thầu xây lắp huy động mọi nguồn lực với đầy đủ nhân lực, máy thi công,… để thi công đồng loạt, song song dựng trụ các vị trí, kéo dây các khoảng néo, đảm bảo đóng điện dự án theo đúng yêu cầu.

Các Ban chuyên môn của EVNNPT thường xuyên nắm bắt tình hình thi công trên công trường để cùng CPMB giải quyết các vướng mắc; kịp thời báo cáo và tham mưu Lãnh đạo Tổng công ty giải quyết các khó khăn, vướng mắc vượt thẩm quyền.

Thu Hiền

Nguồn:www.npt.com.vn/d6/vi-VN/news/Don-luc-dua-Du-an-duong-day-220kV-dau-noi-Nghia-Lo-TBA-500kV-Viet-Tri-ve-dich-6-191-11543

12/10/2025


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
