Ngày 22/8/2025, tại Hà Tĩnh, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú đã có buổi làm việc với Chủ tịch UBND tỉnh Hà Tĩnh – Võ Trọng Hải về tình hình triển khai Dự án Trạm biến áp 220kV Vũng Áng và đấu nối và đi kiểm tra thực địa công trường.

Dự án do EVNNPT làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý, điều hành dự án; Liên danh Công ty Cổ phần EVN Quốc tế và Công ty cổ phần Năng lượng tư vấn giám sát; Tổng công ty Lắp máy Việt Nam thi công, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành.

Trạm biến áp 220kV Vũng Áng được xây dựng trên địa bàn xóm Trại, phường Vũng Áng, tỉnh Hà Tĩnh. Tuyến đường dây đấu nối đi qua địa phận các xã Kỳ Lợi, phường Kỳ Thịnh, phường Kỳ Trinh, thị xã Kỳ Anh, tỉnh Hà Tĩnh (nay thuộc phường Vũng Áng và phường Sông Trí).

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra và nghe báo cáo tiến độ thi công tại Trạm biến áp 220kV Vũng Áng

Trạm được thiết kế với 3 cấp điện áp 220kV, 110kV, 22kV. Trạm có quy mô đến 2030 là 02 máy biến áp 220/110/22kV: 2x250MVA (dự phòng sau năm 2030 máy biến áp thứ 3 - 250MVA). Trong giai đoạn này lắp đặt 1 máy biến áp 220/110/22kV -125MVA. Đường dây đấu nối có chiều dài 2x13,4 km.

Tại buổi làm việc, Tổng giám đốc EVNNPT nhấn mạnh tầm quan trọng và tính cấp bách của dự án, đến nay đã thi công cơ bản hoàn thành, chỉ còn vướng mắc một khoảng néo không thể kéo dây dẫn đến dự án đang có nguy cơ bị chậm.

Tổng giám đốc EVNNPT cũng cho biết, Dự án Trạm biến áp 220kV Vũng Áng và đấu nối được Đảng ủy EVN đăng ký gắn biển chào mừng Đại hội Đảng bộ Chính phủ lần thứ I, nhiệm kỳ 2025-2030. Chính vì vậy, EVNNPT kiến nghị tỉnh Hà Tĩnh chung sức, hỗ trợ để bảo vệ thi công khoảng néo cuối cùng này.

Tại buổi làm việc, Chủ tịch UBND tỉnh Hà Tĩnh – Võ Trọng Hải  cho biết địa phương nhận thức rõ tầm quan trọng của dự án và sẽ vào cuộc quyết liệt để sớm tháo gỡ vướng mắc, quyết tâm hoàn thành dự án đáp ứng được tiến độ đề ra.

Tổng giám đốc EVNNPT Phạm Lê Phú kiểm tra và nghe báo cáo tiến độ thi công vướng mắc khoảng néo còn lại của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối

Ngay sau buổi làm việc với lãnh đạo tỉnh Hà Tĩnh, Tổng giám đốc EVNNPT đã đi kiểm tra thực địa tại công trường. Báo cáo trước Tổng giám đốc, lãnh đạo CPMB cho biết: Đến nay, công tác xây dựng trạm biến áp đã hoàn thành nghiệm thu đủ điều kiện đóng điện.

Phần đường dây 220kV đấu nối là đường găng lớn nhất của dự án trong thời gian qua khi gặp nhiều vướng mắc trong bồi thường giải phóng mặt bằng. Tuy nhiên, với sự vào cuộc quyết liệt của chính quyền địa phương, đến nay địa phương đã bàn giao 45/45 vị trí cột, 24/25 khoảng néo hành lang tuyến. Về tiến độ thi công, dự án đã dựng xong cột 45/45 vị trí, đã kéo dây xong 22/25 khoảng néo, đang triển khai kéo dây 2 khoảng néo. Còn lại 1 khoảng néo đang vướng mặt bằng chưa bàn giao.

Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú cho biết: Đây là dự án rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Hà Tĩnh và khu vực. Chính vì vậy, Tổng Liên đoàn Lao động Việt Nam và EVN đã chọn công trình này trong danh mục trọng điểm cấp bách của EVN để hoàn thành đóng điện trong năm 2025 và được EVNNPT, Công đoàn EVNNPT phát động thi đua phấn đấu hoàn thành sớm nhất.

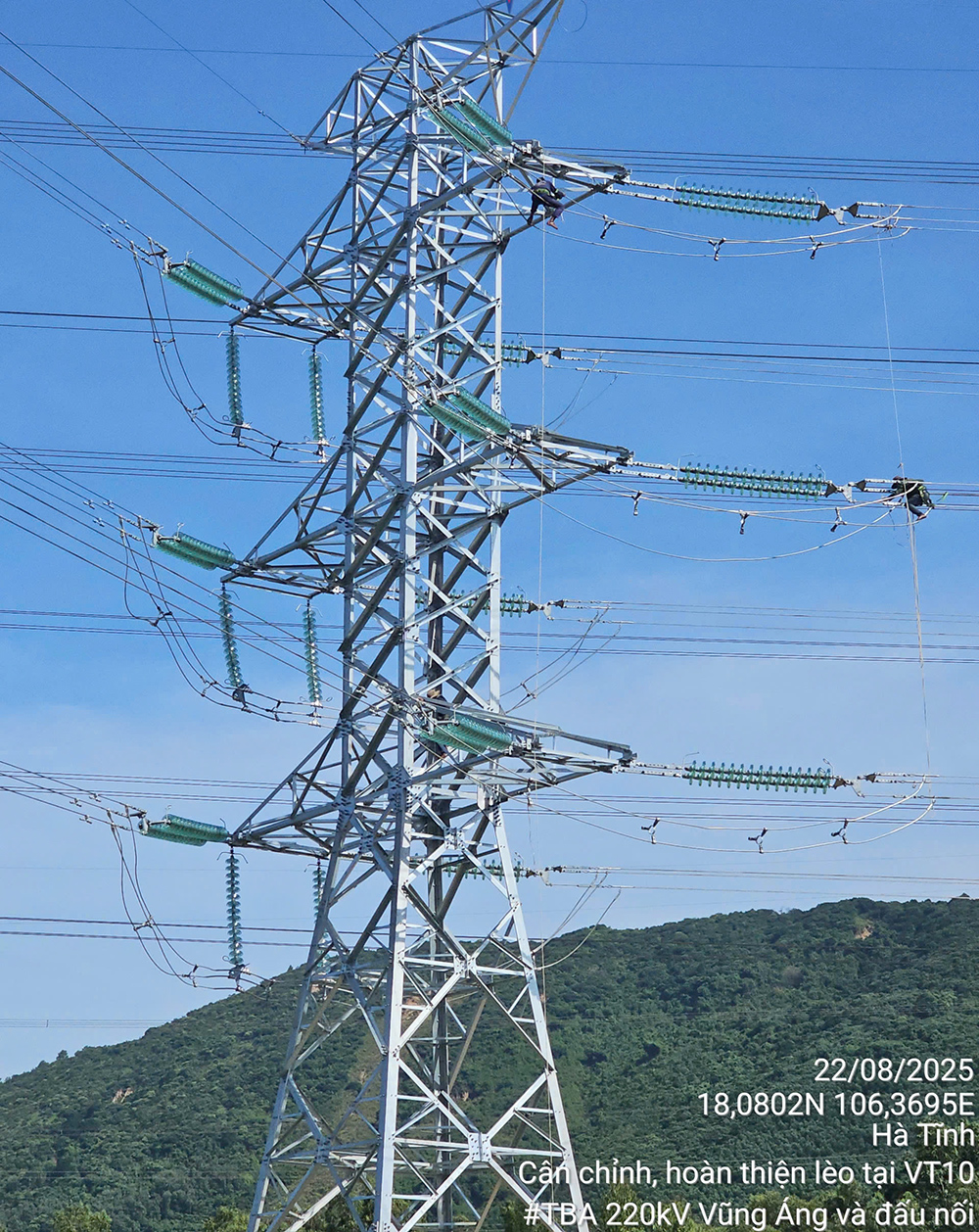

Đơn vị thi công đang cân chỉnh, hoàn thiện lèo của phần đường dây đấu nối Dự án Trạm biến áp 220kV Vũng Áng và đấu nối

Tổng giám đốc EVNNPT ghi nhận và đánh giá cao những nỗ lực của CPMB và các nhà thầu tham gia dự án đã rất nỗ lực để hoàn thành khối lượng lớn công việc đề ra. Đến nay dự án vẫn còn vướng mắc duy nhất một khoảng néo với 5 hộ dân chưa đồng thuận. Vì vậy CPMB cần phối hợp với các nhà thầu, chính quyền địa phương tổ chức tuyên truyền, vận động để người dân hiểu về ý nghĩa tầm quan trọng của dự án, qua đó ủng hộ bàn giao mặt bằng.

Khối lượng công việc còn lại tuy không nhiều nhưng cần phải sự vào cuộc của cả hệ thống chính trị để tháo gỡ vướng mắc. Vì vậy, Tổng giám đốc EVNNPT yêu cầu các đơn vị cần tập trung cao độ, phối hợp chặt chẽ với chính quyền và người dân địa phương để tuyên truyền vận động, tháo gỡ vướng mắc mặt bằng phần hành lang tuyến. Cùng với đó huy động tối đa nguồn lực để sau khi bàn giao mặt bằng có thể triển khai thi công được ngay để đưa dự án về đích, thiết thực chào mừng Đại hội Đảng bộ Chính phủ lần thứ I, nhiệm kỳ 2025-2030.

Thu Hiền

NguồnTập trung nguồn lực để sớm hoàn thành Dự án Trạm biến áp 220kV Vũng Áng và đấu nối

24/08/2025


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
