NHIỆT LIỆT CHÀO MỪNG 15 NĂM NGÀY THÀNH LẬP ĐẢNG BỘ TỔNG CÔNG TY TRUYỀN TẢI ĐIỆN QUỐC GIA 22/01/2009 - 22/01/2024

Số lượt xem: 170



Ngày 10/5/2023, tại Yên Bái, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện Miền Trung (CPMB) đã đi kiểm tra công trường và họp điều độ thi công các dự án Đường dây 220kV Huội Quảng-Nghĩa Lộ; TBA 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ-TBA 500kV Việt Trì.

Tham dự có ông Nguyễn Văn Tình – Phó Giám đốc CPMB, các phòng chuyên môn của CPMB cùng các đơn vị nhà thầu tham gia dự án.

Tiến độ thi công còn chậm

Các dự án dây 220kV Huội Quảng-Nghĩa Lộ; TBA 220kV Nghĩa Lộ và Đường dây 220kV đấu nối Nghĩa Lộ-TBA 500kV Việt Trì là các dự án trong điểm năm 2023 của Tập đoàn Điện lực Việt Nam (EVN) và Tổng công ty Truyền tải điện Quốc gia (EVNNPT).

Các dự án trên có nhiệm vụ truyền tải giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Ngoài ra, các dự án này còn giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc. Tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia.

Tuy nhiên, đến nay các khó khăn vướng mắc về mặt bằng đã làm ảnh hưởng đến tiến độ thi công chung của các dự án.

Cụ thể, dự án đường dây 220kV Huội Quảng-Nghĩa Lộ bàn giao được 163/200 vị trí móng, trong đó tỉnh Sơn La bàn giao 128/146 vị trí; tỉnh Yên Bái bàn giao 33/54 vị trí, hành lang tuyến vẫn chưa triển khai. Về tiến độ thi công, đã đào móng xong 102 vị trí, đúc móng xong 98 vị trí và chưa dựng cột.

Đối với trạm biến áp 220kV Nghĩa Lộ đã bàn giao mặt bằng 18/18 hộ bao gồm phần mặt bằng trạm và đường dây 35kV cấp điện tự dùng. Riêng phần đường vào trạm còn một số hộ chưa bàn giao. Hiện nhà thầu đã triển khai thi công phần mặt bằng trạm biến áp.

Đường dây 220kV đấu nối Nghĩa Lộ-TBA 500kV Việt Trì đã bàn tim mốc được 93/244 vị trí, vận động bàn giao 51/93 vị trí, đào móng xong 41 vị trí, đúc móng 40 vị trí, chưa dựng cột, kéo dây.

Cần quyết liệt triển khai để đảm bảo hoàn thành dự án trong năm 2023.

Tại cuộc họp, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết việc triển khai các dự án này hiện gặp rất nhiều khó khăn trong công tác bồi thường giải phóng mặt bằng. Tuy nhiên, cũng phải khẳng định tiến độ thi công của các nhà thầu còn chậm, chưa đáp ứng yêu cầu về tiến độ đề ra.

Chính vì vậy, ông Nguyễn Đức Tuyển yêu cầu nhà thầu Tư vấn thiết kế khẩn trương làm việc với các cơ quan chức năng sớm hoàn chỉnh thủ tục chuyển đổi mục đích sử dụng rừng trình các cấp thông qua trước ngày 25/5/2023. Hoàn thành hồ sơ đo vẽ trình cấp thẩm quyền phê duyệt và hành lang tuyến phần còn lại, bàn giao trước ngày 31/5/2023.

Hoàn thành lập hồ sơ đo vẽ giải thửa trình cấp thẩm quyền phê duyệt, bàn giao trong tháng 6/2023. Bố trí cán bộ thiết kế thường xuyên có mặt tại hiện trường để kịp thời phối hợp xử lý vướng mắc, đồng thời thực hiện tuân thủ công tác giám sát tác giả theo quy định.

Đối với nhà thầu thi công xây lắp tiếp tục phối hợp cùng các địa phương liên quan hoàn chỉnh phương án để tổ chức cưỡng chế bảo vệ thi công song song với đó tiếp tục tổ chức tuyên truyền, vận động các hộ gia đình nhận tiền bàn giao mặt bằng để thi công các vị trí móng còn lại. Tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt.

Tăng cường các cán bộ thực hiện lập hồ sơ quản lý chất lượng cũng như lực lượng thực hiện công tác BTGPMB để tập trung triển khai thi công nhiều vị trí còn lại.

Các nhà thầu phải phối hợp chặt chẽ với tư vấn giám sát nghiệm thu chuyển bước thi công và hằng ngày phải đồng bộ lập hồ sơ nghiệm thu ngay sau khi thực hiện. Lập đầy đủ hồ sơ nghiệm thu đồng bộ với quá trình thi công tại công trường cũng như các hồ sơ cập nhật trên hệ thống IMIS.

Tiếp tục và tập trung hơn nữa trong công tác An toàn lao động, vệ sinh môi trường trong thi công. Đặc biệt là tuyến công trình đi qua có địa hình đồi núi hiểm trở, nhiều vị trí đi gần khu vực đông dân cư nên phải có các biện pháp cảnh báo khu vực thi công, đất đá rơi….

Đối với tư vấn giám sát, ông Nguyễn Đức Tuyển yêu cầu tiếp tục và tập trung hơn nữa trong công tác Giám sát thi công xây dựng, đôn đốc điều hành thi công theo tiến độ đã phê duyệt. Có phương án tăng cường nhân lực theo kế hoạch của nhà thầu thi công. Đôn đốc và kiểm soát công tác nghiệm thu khi các nhà thầu xây lắp trình đầy đủ các hồ sơ liên quan đảm bảo điều kiện quyết toán và bàn giao ngay sau khi hoàn thành đóng điện.

Tại cuộc họp, đại diện các đơn vị tham gia dự án cũng nêu một số khó khăn vướng mắc trong việc triển khai thi công dự án thời gian qua, đồng thời cam kết sẽ huy động tối đa nhân lực, thiết bị, máy móc, chung sức cùng CPMB hoàn thành trước tiến độ so với kế hoạch đề ra.

Quy mô chính của cụm dự án:

- Xây dựng mới đường dây 220kV Huội Quảng-Nghĩa Lộ 2 mạch, chiều dài khoảng 103,6 km, gồm có 200 vị trí móng.

- Trạm biến áp 220kV Nghĩa Lộ: Lắp đặt 1 máy biến áp tự ngẫu 220kV-250MVA và có dự phòng đất cho lắp máy biến áp 220kV thứ hai trong tương lai.

- Xây dựng mới tuyến đường dây mạch kép 220kV dài 92,62 km, đấu nối từ ngăn lộ 220kV Trạm biến áp 220kV Nghĩa Lộ tới ngăn lộ 220kV Trạm biến áp 500kV Việt Trì.

- Mở rộng thanh cái 220kV và lắp đặt thiết bị đóng cắt, điều khiển, bảo vệ đo lường tại TBA 500kV Việt Trì.

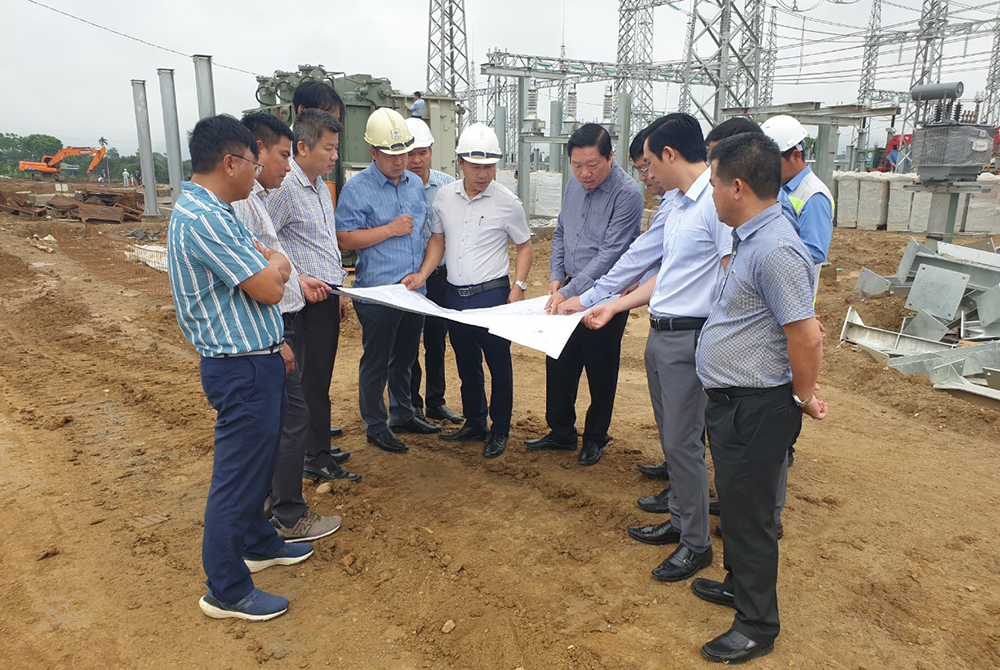

Ông Nguyễn Đức Tuyển - Giám đốc CPMB chủ trì cuộc họp

Lãnh đạo CPMB kiểm tra công trường thi công TBA 220kV Nghĩa Lộ

11/05/2023




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
