Đó là kết luận của ông Lương Trọng Quỳnh – Phó Chủ tịch UBND tỉnh Lạng Sơn tại buổi làm việc với Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Ban QLDA các công trình điện miền Trung (CPMB) bàn giải pháp tháo gỡ mặt bằng dự án đường dây 220kV Bắc Giang – Lạng Sơn đoạn đi qua đi bàn tỉnh, vào sáng ngày 5/10, tại Lạng Sơn.

Còn nhiều vướng mắc mặt bằng

Ông Nguyễn Văn Tình – Phó Giám đốc CPMB cho biết: Dự án có quy mô đường dây 220kV Bắc Giang - Lạng Sơn được xây dựng 2 mạch, với chiều dài toàn tuyến là 101,6 km, từ TBA 220kV Bắc Giang đến TBA 220kV Lạng Sơn. Đoạn tuyến đi qua tỉnh Lạng Sơn có 182 vị trí móng với chiều dài khoảng 80 km.

Dự án được khởi công ngày 10/12/2017 và dự kiến hoàn thành vào quý IV/2022. Dự án được đầu tư xây dựng bằng nguồn vốn ODA vay Ngân hàng Tái thiết Đức (kfW) và đang xin gia hạn giải ngân lần thứ 2 vào tháng 11/2022. Nếu dự án không hoàn thành trong giai đoạn này sẽ không thể giải ngân được và sẽ ảnh hưởng đến uy tín của quốc gia.

Tính đến nay, trên địa bàn tỉnh Lạng Sơn đã bàn giao mặt bằng 178/181 vị trí cột; đào, đúc móng hoàn thành 178/181 vị trí; dựng cột hoàn thành 168/181 vị trí; kéo dây hoàn thành 16/60 khoảng néo.

Hiện nay dự án còn vướng mắc mặt bằng ở 3 vị trí móng, phần hành lang tuyến bàn giao được 102/181 khoảng cột, tương ứng với 28/58 khoảng néo.

Để sớm bàn giao mặt bằng đảm bảo tiến độ thi công và đóng điện công trình đường dây 220kV Bắc Giang - Lạng Sơn vận hành không muộn hơn tháng 11/2022, phát huy hiệu quả sử dụng nguồn vốn vay ODA, EVNNPT kiến nghị UBND tỉnh Lạng Sơn quan tâm, xem xét chỉ đạo các sở, ngành và UBND các huyện, thành phố ưu tiên thực hiện công tác BTGPMB, cho dự án.

Trong đó chỉ đạo các địa phương tiếp tục tổ chức họp đối thoại tuyên truyền, vận động các hộ dân nhận tiền bồi thường, hỗ trợ theo các quyết định phê duyệt để bàn giao mặt bằng vị trí móng và khoảng néo còn lại cho đơn vị thi công kéo dây. Quá trình tuyên truyền, vận động nếu các hộ dân vẫn không động thuận theo chính sách quy định, đề nghị xây dựng kế hoạch bảo vệ cho đơn vị thi công kéo dây hoàn thành trong tháng 11/2022.

Phối hợp với chủ đầu tư và các đơn vị thi công giải quyết kịp thời các vướng mắc, phát sinh khác trong quá trình thi công đến khi hoàn thành dự án.

Chủ tịch UBND tỉnh Lạng Sơn chỉ đạo Sở Công Thương phối hợp với UBND các huyện/thành phố và chủ đầu tư tuyên truyền, giải thích để người dân hiểu về về an toàn điện gần khu vực lưới điện truyền tải theo quy định của pháp luật.

Không được phép để dự án muộn hơn tháng 11/2022

Kết luận tại buổi làm việc, ông Lương Trọng Quỳnh – Phó Chủ tịch UBND tỉnh Lạng Sơn cho biết: Đây là Dự án lưới điện cấp bách, đã được Thủ tướng Chính phủ phê duyệt tại Quyết định số 428/QĐ-TTg ngày 18/3/2016 về Quy hoạch phát triển điện lực Quốc gia giai đoạn 2011-2020 có xét đến 2030 (QHĐVII). Dự án hoàn thành sẽ tiếp nhận toàn bộ nhà máy điện khu vực tỉnh Lạng Sơn lên hệ thống điện quốc gia và tăng cường công suất cho phụ tải địa phương và khu vực lân cận, đồng thời tạo mối liên kết lưới truyền tải, góp phần giải tỏa công suất các nguồn điện trên địa bàn tỉnh Lạng Sơn đấu nối vào hệ thống điện quốc gia.

Dự án giúp tăng cường độ an toàn, tin cậy và khả năng cung cấp điện cho khu vực miền Bắc; đồng thời với việc kết nối lưới điện 110kV và 220kV thông qua trạm biến áp 220kV. Trong thời gian qua, nhận thức được tầm quan trọng của dự án trong việc đảm bảo điện phục vụ phát triển kinh tế xã hội của tỉnh Lạng Sơn nên tỉnh đã chỉ đạo quyết liệt. Tuy nhiên dù đã triển khai được 5 năm nhưng hiện nay dự án vẫn vướng mắc lớn nhất trong công tác BTGPMB tại TP Lạng Sơn, huyện Hữu Lũng và Chi Lăng, riêng huyện Cao Lộc đã hoàn thành bàn giao mặt bằng.

Để hoàn thành dự án trong tháng 11/2022, đồng thời khép lại khoản vay vốn Ngân hàng Tái thiết Đức, Phó Chủ tịch UBND tỉnh Lạng Sơn yêu cầu các địa phương tập trung tuyên truyền vận động các hộ dân bàn giao các vị trí cột còn lại và các khoảng néo. Trong trường hợp đã tính đúng, tính đủ mà các hộ dân cố tình chống đối cần tổ chức thực hiện bảo vệ thi công.

Các địa phương phối hợp chặt chẽ với EVNNPT/CPMB để tổ chức thi công cuốn chiếu, những vị trí khoảng néo làm thuận lợi về mặt bằng tổ chức triển khai thi công kéo dây trước, những vị trí khó khăn mặt bằng sẽ vận động và tổ chức kéo dây sau.

Lãnh đạo tỉnh Lạng Sơn đề nghị EVNNPT/CPMB trong giai đoạn nước rút này cần tập trung nhân lực, máy móc, thiết bị, phối hợp với các địa phương của tỉnh Lạng Sơn tổ chức kéo dây tại các khoảng néo, phấn đấu hoàn thành trong tháng 11/2022. Trong quá trình làm việc nếu có vướng mắc báo cáo UBND tỉnh ngay để kịp thời tháo gỡ.



Ông Nguyễn Văn Tình – Phó Giám đốc CPMB báo cáo tại cuộc họp

Ông Nguyễn Văn Tình – Phó Giám đốc CPMB báo cáo tại cuộc họp



Ông Nguyễn Huy Hùng – Phó Trưởng ban Quản lý xây dựng EVNNPT phát biểu tại cuộc họp

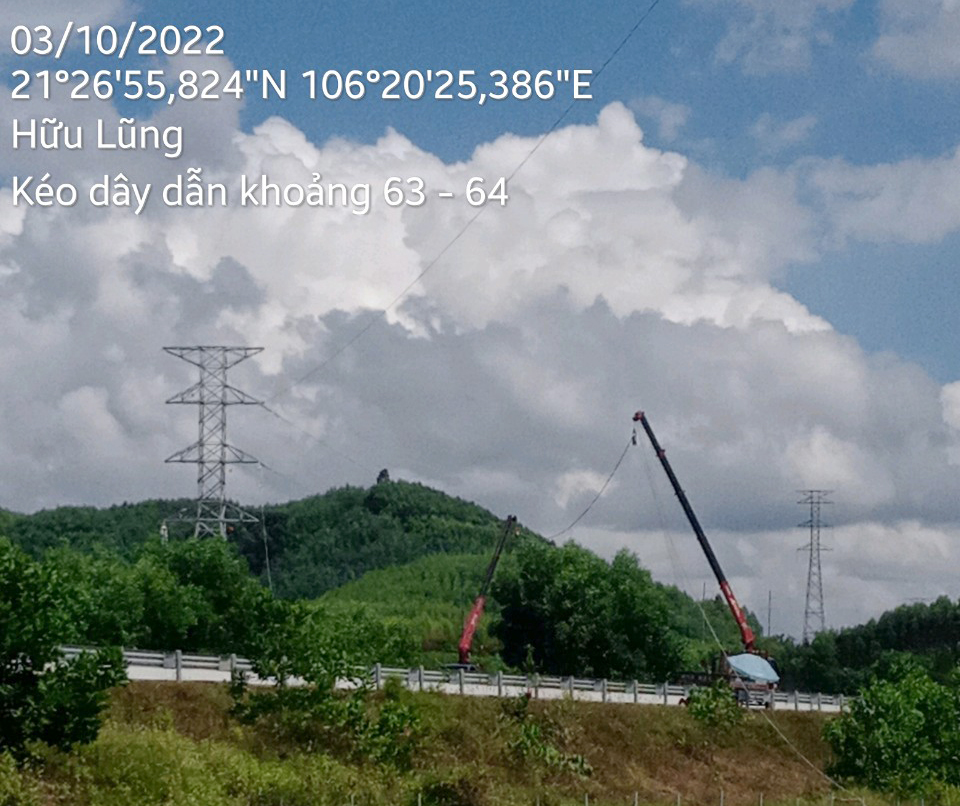

Thi công đường dây 220kV Bắc Giang – Lạng Sơn đoạn qua Lạng Sơn

06/10/2022




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
