Ngày 22/9, ông Nguyễn Đức Tuyển – Giám đốc Ban QLDA các công trình điện miền Trung (CPMB) và ông Nguyễn Văn Tình – Phó Giám đốc CPMB đã đi kiểm tra công trường và làm việc với các nhà thầu thi công Dự án đường dây 220kV Bắc Giang-Lạng Sơn.

Dự án có quy mô xây dựng 2 mạch (hiện tại triển khai treo dây 1 mạch), với chiều dài toàn tuyến là 101,6 km, từ TBA 220kV Bắc Giang (hiện có) đến TBA 220kV Lạng Sơn (xây dựng mới), bao gồm 236 vị trí móng và 80 khoảng néo.

Tuyến đường dây đi trên địa phận các huyện Lạng Giang, Lục Nam, Lục Ngạn và TP.Bắc Giang )tỉnh Bắc Giang); các huyện Hữu Lũng, Chi Lăng, Cao Lộc, Tp. Lạng Sơn (tỉnh Lạng Sơn). Dự án được khởi công ngày 10/12/2017, theo kế hoạch hoàn thành vào quý IV/2022.

Tính đến nay, dự án đã bàn giao mặt bằng 233/236 vị trí móng, còn 3 vị trí chưa bàn giao. Trong đó huyện Hữu Lũng-Lạng Sơn còn vướng 2 vị trí. Địa phương đã hoàn thiện phê duyệt phương án bồi thường; Theo cam kết của địa phương sẽ hoàn thiện trả tiền bàn giao dự kiến từ 25/9-25/10/2022 (trong trường hợp phải cưỡng chế).

Huyện Chi Lăng - Lạng Sơn còn vướng 1 vị trí, CPMB đang phối hợp với cơ quan chức năng để thực hiện các thủ tục liên quan đến mặc bằng, dự kiến bàn giao trong tháng 10/2022.

Phần hành lang tuyến đã bàn giao 46/80 khoảng néo. Theo kế hoạch, địa phương bàn giao 25 khoảng néo trong tháng 9/2022 và bàn giao các khoảng néo còn lại trong tháng 10/2022.

Về tiến độ thi công, đến nay dự án đã hoàn thành đúc móng được 231/236 vị trí, dựng cột đã hoàn thành 222/236 vị trí, kéo dây hoàn thành 25/80 khoảng néo (tương đương 23,2 km/101,4 km).

Theo kế hoạch, dự án hoàn thành kéo dây 7 khoảng néo trong tháng 9/2022 (tương đương 12,36 km), hoàn thành kéo dây 33 khoảng néo trong tháng 10/2022, hoàn thành kéo dây 10 khoảng néo trong tháng 11/2022 (tương đương 27,7 km). Hoàn thành kéo dây 5 khoảng néo cuối cùng trong tháng 12/2022 (tương đương 6,99 km).

Tại buổi làm việc, lãnh đạo CPMB yêu cầu nhà thầu xây lắp cử chỉ huy trưởng và Lãnh đạo Công ty thường xuyên có mặt trên công trường để điều hành và xử lý các vướng mắc nếu có.

Hiện công tác kéo dây, dựng cột của đơn vị thi công chậm hơn so với kế hoạch, vì vậy CPMB yêu cầu các nhà thầu tăng cường nhân lực dựng vị trí cột còn lại và đẩy nhanh kéo dây các khoảng néo đã bàn giao

Phối hợp CPMB lên kế hoạch triển khai bảo vệ thi công các khoảng néo còn vướng mắc trong tháng 10/2022.

Hành lang tuyến đã được đền bù, vì vậy đề nghị đơn vị thi công tích cực vận động các hộ dân để triển khai hoàn thiện đào rãi tiếp địa. Đối với các vị trí địa hình không thể đào, các hộ dân ngăn cản không cho thi công cần có báo cáo để CPMB, tư vấn thiết kế có phương án xử lý.

Tại buổi làm việc, ông Nguyễn Đức Tuyển – Giám đốc CPMB cho biết, đây là dự án cấp bách nhằm đảm bảo điện cho tỉnh Bắc Giang và Lạng Sơn trong thời gian tới. Chính vì tính cấp bách của dự án, CPMB phân công tân Phó Giám đốc CPMB - Nguyễn Văn Tình là cán bộ trẻ, có nhiều năng lực và nhiệt huyết với công việc trực tiếp chỉ huy tại công trường. Giám đốc CPMB đề nghị Phó Giám đốc Nguyễn Văn Tình tiếp tục bám sát chính quyền địa phương để tháo gỡ vướng mắc mặt bằng dự án. Cùng với đó đốc thúc nhà thầu thi công đẩy nhanh tiến độ để đưa dự án hoàn thành vào cuối năm 2022.

Ông Nguyễn Đức Tuyển – Giám đốc CPMB chủ trì cuộc họp



Lãnh đạo CPMB kiểm tra hiện trường thi công đường dây 220kV Bắc Giang – Lạng Sơn

Ông Nguyễn Văn Tình – Phó Giám đốc CPMB báo cáo tại cuộc họp

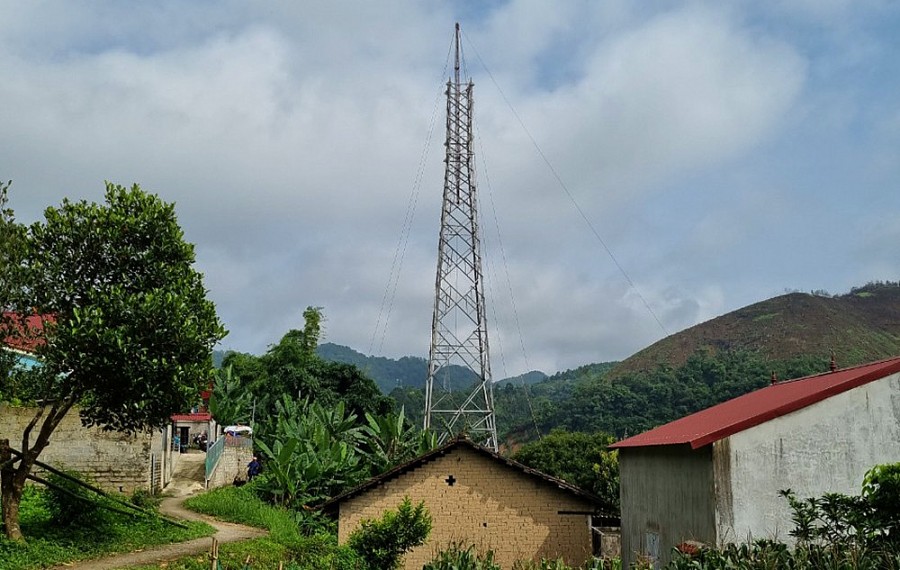

Một vị trí cột đường dây 220kV Bắc Giang – Lạng Sơn bị vướng mắc về giải phóng mặt bằng

22/09/2022




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
