VĂN HÓA DOANH NGHIỆP EVNNPT:                            HỆ GIÁ TRỊ CỐT LÕI: "TUÂN THỦ - TÔN TRỌNG - TRÁCH NHIỆM - TẬN TÂM - TIN TƯỞNG"                                                                                   SLOGAN: "EVNNPT- TRUYỀN NIỀM TIN"                                                                                   NGÀY TRUYỀN THỐNG: "NGÀY 01/7/2008"                                                                                   TẦM NHÌN: "VƯƠN LÊN HÀNG ĐẦU CHÂU Á TRONG DỊCH VỤ TRUYỀN TẢI ĐIỆN"                                                                                   SỨ MỆNH: "EVNNPT ĐẢM BẢO TRUYỀN TẢI ĐIỆN AN TOÀN, LIÊN TỤC, ỔN ĐỊNH CHO CÁC HOẠT ĐỘNG KINH TẾ, CHÍNH TRỊ, XÃ HỘI, AN NINH, QUỐC PHÒNG VÀ THỊ TRƯỜNG ĐIỆN VIỆT NAM"                                                                                   MỤC TIÊU CHIẾN LƯỢC: "NĂM 2020: EVNNPT TRỞ THÀNH MỘT TRONG BỐN TỔ CHỨC TRUYỀN TẢI ĐIỆN HÀNG ĐẦU ASEAN - NĂM 2025: EVNNPT TRỞ THÀNH MỘT TRONG CÁC TỔ CHỨC TRUYỀN TẢI ĐIỆN THUỘC 10 NƯỚC HÀNG ĐẦU CHÂU Á - NĂM 2030: EVNNPT ĐẠT TRÌNH ĐỘ TIÊN TIẾN TRÊN THẾ GIỚI TRONG LĨNH VỰC TRUYỀN TẢI ĐIỆN"

Số lượt xem: 99

Đó là yêu cầu của Phó Chủ tịch UBND tỉnh Nghệ An - Lê Ngọc Hoa tại Văn bản số 488/TB-UBND ngày 28/8/2020 thông báo kết luận tại buổi làm việc về giải phóng mặt bằng Dự án đường dây 500kV đấu nối Nhà máy nhiệt điện Nghi Sơn 2 vào hệ thống điện lưới quốc gia.

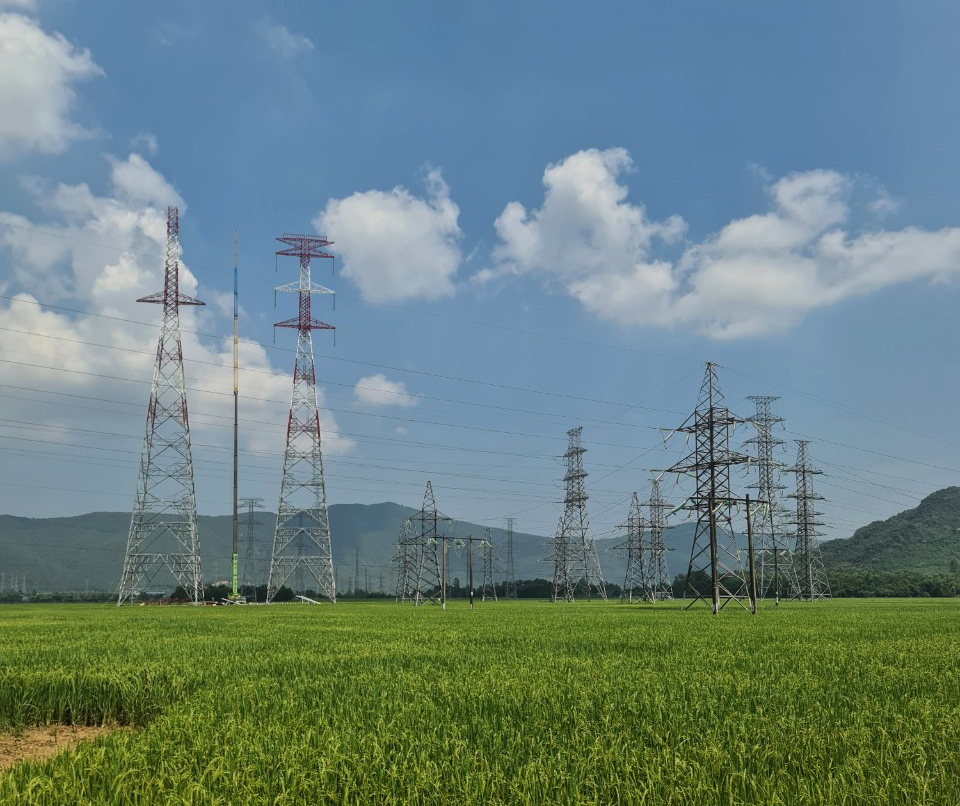

Thi công đường dây 500kV đấu nối NMNĐ BOT Nghi Sơn 2 vào hệ thống điện quốc gia gặp nhiều vướng mắc trong BT-GPMB

 Đường dây 500kV đấu nối NMNĐ BOT Nghi Sơn 2 là dự án quan trọng, được Thủ tướng Chính phủ quan tâm, chỉ đạo. Tuyến đi qua địa bàn 4 huyện và 2 thị xã của tỉnh Nghệ An với chiều dài 23,35 km, gồm 2 tuyến đường dây, với 123 vị trí móng.

Trong thời gian qua, các địa phương và các sở, ngành đã có nhiều nỗ lực cố gắng triển khai BT-GPMB và đã đạt được những kết quả quan trọng. Tuy nhiên, hiện nay dự án vẫn còn nhiều vướng mắc về BT-GPMB, ảnh hưởng rất lớn đến tiến độ xây dựng, hoàn thành dự án.

Để kịp thời tháo gỡ, giải quyết dứt điểm các vướng mắc, trong thời gian tới, các ngành, các cấp có liên quan trong tỉnh Nghệ An cần huy động cả hệ thống chính trị vào cuộc quyết liệt hơn nữa để đẩy nhanh tiến độ thực hiện; phấn đấu hoàn thành bàn giao toàn bộ mặt bằng cho chủ đầu tư trong tháng 9/2020.

Về các kiến nghị của chủ đầu tư và các địa phương, Phó Chủ tịch UBND tỉnh Nghệ An yêu cầu xác định loại đất để áp giá bồi thường (kiến nghị của UBND huyện Quỳnh Lưu và Thị xã Hoàng Mai) do chồng chéo nhiều loại bản đồ khác nhau, các hộ dân sử dụng đất từ trước đến nay không tranh chấp, hiện trạng trồng cây keo. Phó Chủ tịch UBND tỉnh thống nhất giao UBND huyện Quỳnh Lưu và UBND thị xã Hoàng Mai chịu trách nhiệm kiểm tra hiện trạng thực tế đang sử dụng và Bản đồ trích đo hiện trạng của Sở Tài nguyên và Môi trường duyệt ngày 18/4/2019 để xác định đúng loại đất, làm cơ sở lập hồ sơ bồi thường, hỗ trợ cho các hộ dân.

Về hỗ trợ cây rừng, cây lâu năm thuộc diện tích xen kẹp giữa hai đường dây dẫn điện giao UBND các huyện, thị xã Quỳnh Lưu, Nghĩa Đàn, Hoàng Mai, Thái Hòa và Chủ đầu tư kiểm tra thực tế, thực hiện bồi thường theo quy định tại Nghị định 51/2020/NĐ-CP ngày 21/4/2020 về sửa đổi bổ sung một số điều của Nghị định 14/2020/NĐ-CP ngày 26/2/2014 của Chính phủ.

Đối với các kiến nghị liên quan đến bồi thường giải phóng mặt bằng, Phó Chủ tịch UBND tỉnh Lê Ngọc Hoa giao Sở TN&MT chủ trì, phối hợp với các Sở Xây dựng, Công Thương, Tài chính, UBND thị xã Hoàng Mai, huyện Nghĩa Đàn, thị xã Thái Hòa thực hiện các nội dung liên quan đối với tài sản trên đất của từng hộ dân cụ thể tại các địa phương.

Phó Chủ tịch UBND tỉnh giao Sở TN&MT chủ trì, phối hợp với các Sở: Tài chính, Xây dựng quan tâm, thường xuyên nắm bắt tình hình thực hiện giải phóng mặt bằng của các địa phương để kịp thời hướng dẫn tháo gỡ vướng mắc, tham mưu UBND tỉnh giải quyết các nội dung thuộc thẩm quyền. UBND các địa phương thị xã Thái Hòa, thị xã Hoàng Mai, huyện Quỳnh Lưu và huyện Nghĩa Đàn tập trung rà soát thủ tục, đẩy nhanh tiến độ bồi thường giải phóng mặt bằng để bàn giao cho chủ đầu tư đảm bảo tiến độ.

Xuân Tiến

07/09/2020


» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016



TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 478 - Đường 2/9 - Phường Hòa Cường Nam - Quận Hải Châu - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
