Theo kế hoạch, từ cuối năm 2020 đến giữa năm 2021 sẽ có hàng chục các dự án điện gió tại Quảng Trị hòa lưới điện quốc gia. Tuy nhiên, đến nay tiến độ thi công 2 dự án truyền tải điện gồm TBA 220kV Lao Bảo và ĐD 220kV Đông Hà – Lao Bảo nhằm giải tỏa công suất nguồn điện này đang vướng mắc BT-GPMB dẫn đến nguy cơ chậm tiến độ.

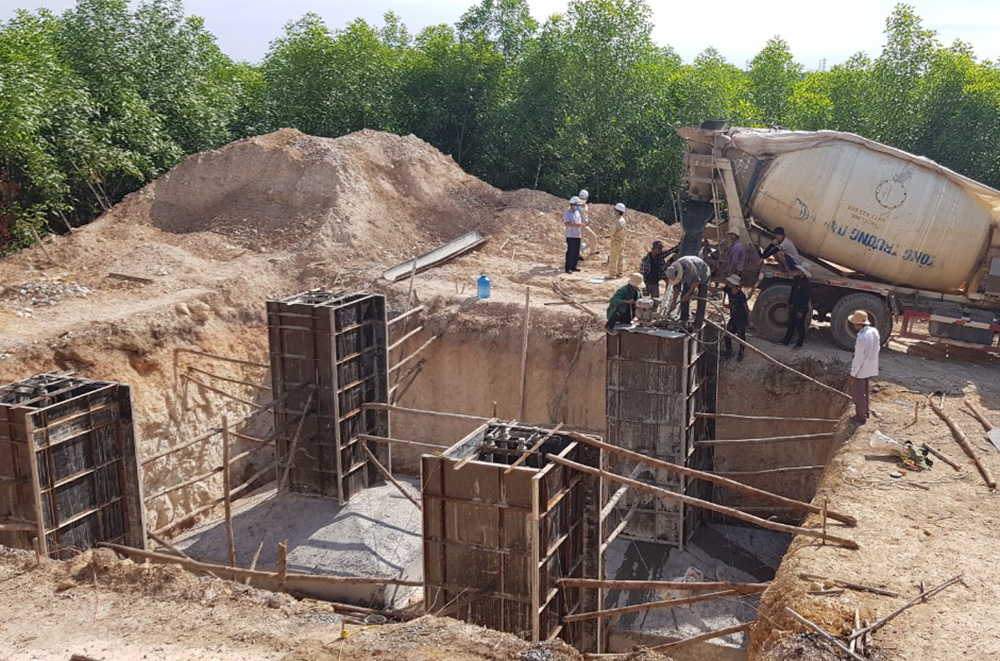

Thi công đường dây 220kV Đông Hà – Lao Bảo đang gặp nhiều khó khăn trong vướng mắc BT-GPMB

Dự án có quy mô xây dựng mới 01 trạm biến áp 220/110/22 kV với qui mô 02 máy biến áp, công suất 250 MVA; Mở rộng 2 ngăn xuất tuyến 220kV tại TBA 220kV Đông Hà; Xây dựng đường dây 220kV mạch kép Đông Hà - Lao Bảo với chiều dài khoảng 46,4 km và 120 vị trí cột. Theo kế hoạch, dự án phải hoàn thành trong quý IV/2020.

Mục tiêu của dự án nhằm đảm bảo truyền tải hết công suất tại các nhà máy điện gió phía Tây tỉnh Quảng Trị và các thủy điện nhỏ trong khu vực lên hệ thống điện quốc gia. Đảm bảo cung cấp điện một cách an toàn và tin cậy cho phụ tải các tỉnh thuộc khu vực Trung Trung Bộ (Quảng Bình, Quảng Trị, Thừa Thiên Huế). Đồng thời, dự án giúp nâng cao năng lực truyền tải và giảm tổn thất cho lưới điện khu vực. Đáp ứng nhu cầu phát triển phụ tải trên địa bàn tỉnh Quảng Trị.

Theo lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB), đối với phần TBA 220kV Lao Bảo, vướng mắc của dự án liên quan đến một số hộ dân huyện Hướng Hóa không thống nhất nhận tiền theo quyết định phê duyệt (đợt 1, 2, 3) trên mặt bằng TBA 220kV Lao Bảo, với lý do giá bồi thường đất thấp nên không bàn giao mặt bằng.

Một số hộ dân không ký biên bản kiểm kê, các hộ đề nghị được bồi thường diện tích đất đường đi vào trạm biến áp 220kV Đông Hà hiện hữu vì trước đây chưa được kiểm kê bồi thường. Ngoài ra chưa có phương án trồng rừng thay thế nên chưa có cơ sở áp giá bồi thường, hỗ trợ các vị trí qua đất rừng để trình duyệt phương án bồi thường theo quy định.

Đối với phần đường dây, tại huyện Hướng Hóa vướng mắc chính là 05 vị trí thuộc đất của Công ty TNHH My Anh - Khe Sanh chưa ký hồ sơ đo đạc giải thửa, chưa kiểm kê, lý do công ty yêu cầu CPMB trả lời bằng văn bản cho Công ty về thiết kế, thi công, vận hành công trình có ảnh hưởng đến dự án trồng cây mắc ca hay không và đề nghị chủ đầu tư chỉnh tuyến ra khỏi khu vực đất công ty.

Tại huyện Triệu Phong, một số hộ dân không ký biên bản kiểm kê, lý do đường dây gần nhà ở khó khăn cho việc xây dựng nhà cửa sau này. Phần hành lang tuyến, vướng mắc nhất là 20 hộ chưa liên hệ được chủ đất (do mua bán chuyển nhượng và làm ăn xa).

Để đảm bảo tiến độ hoàn thành dự án, CPMB kiến nghị UBND tỉnh Quảng Trị chỉ đạo UBND huyện Hướng Hóa sớm tổ chức vận động 03 hộ dân đã phê duyệt phương án bồi thường nhưng chưa nhận tiền bồi thường và bàn giao mặt bằng thi công TBA 220kV Lao Bảo trước ngày 10/9/2020.

Phần đường dây, có biện pháp giải quyết để kiểm kê 5 vị trí móng qua đất của Công ty TNHH My Anh-Khe Sanh để lập và phê duyệt phương án bồi thường.

Chỉ đạo UBND huyện Triệu Phong, ĐaKrông và huyện Cam Lộ hoàn thiện hồ sơ phê duyệt phương án bồi thường phần móng trụ và mở rộng ngăn lộ trạm biến áp 220kV Đông Hà xong trước ngày 15/9/2020. Sớm tổ chức kiểm kê hành lang tuyến trong đấu tháng 9/2020.

Đối với Sở Tài nguyên và Môi trường, CPMB kiến nghị sớm thẩm tra hồ sơ trình UBND tỉnh phê duyệt kế hoạch sử dụng đất bổ sung nghĩa địa thôn Tân Xuyên, xã Tân Hợp, huyện Hướng Hóa. Hỗ trợ CPMB, đơn vị Tư vấn thực hiện các thủ tục chuyển đổi mục đích sử dụng đất rừng để xây dựng dự án, đảm bảo tiến độ.

Đối với Sở NN&PTNT, CPMB kiến nghị sớm thẩm định, trình UBND tỉnh phê duyệt chuyển mục đích sử dụng rừng, phương án trồng rừng thay thế trước 20/9/2020.

Box: Tiến độ các dự án điện gió tại Quảng Trị cần giải tỏa công suất từ TBA 220kV Lao Bảo và ĐD 220kV Đông Hà – Lao Bảo:

Dự án NMĐG Hướng Tân: Dự kiến phát điện 31/12/2020;

Dự án NMĐG Tân Linh: Dự kiến phát điện 31/12/2020;

Dự án NMĐG Liên Lập: Dự kiến phát điện 31/12/2020;

Dự án NMĐG Gelex 1, Gelex 2, Gelex 3: Dự kiến phát điện từ ngày 15/6/2021 đến ngày 30/6/2021;

Dự án NMĐG Hướng Phùng 2, Hướng Phùng 3: Dự kiến phát điện từ ngày 15/6/2021 đến ngày 30/6/2021;

Dự án NMĐG Phong Huy: Dự kiến phát điện tháng 6/2021;

Dự án NMĐG Phong Nguyên: Dự kiến phát điện tháng 7/2021;

Dự án NMĐG Phong Liệu: Dự kiến phát điện tháng 8/2021;

Dự án NMĐG Hướng Linh 3: Dự kiến phát điện tháng 9/2021;

07/09/2020




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
