 Về công tác bồi thường giải phóng mặt bằng vốn luôn là khâu khó nhất và vướng nhất khi triển khai các dự án truyền tải.

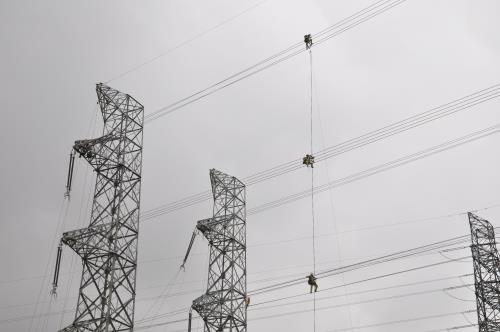

Đóng điện và đưa vào vận hành đường dây 500kV Vũng Áng - Hà Tĩnh. Ảnh: TTXVN

Về công tác bồi thường giải phóng mặt bằng vốn luôn là khâu khó nhất và vướng nhất khi triển khai các dự án truyền tải, CPMB sẽ kiểm soát và thực hiện chặt chẽ các khâu từ Đăng ký sử dụng đất cho từng dự án; Thực hiện tốt công bố dự án; Đẩy nhanh các thủ tục đo đạc giải thửa, thành lập Hội đồng bồi thường để triển khai sớm và làm thủ tục cấp phép mở cửa rừng.

Ngay từ đầu năm, việc xây dựng kế hoạch bồi thường giải phóng mặt bằng sẽ cụ thể từng dự án để rà soát phê duyệt và tổ chức thực hiện; trong đó phải chi tiết về: Bố trí cán bộ hợp lý, phù hợp với từng vùng miền; Tiến độ thực hiện tuần/tháng/quý/ năm cho từng dự án. Kiểm soát chặt chẽ quá trình thực hiện để điều chỉnh phù hợp tiến độ thực tế từng dự án. Trong đó đề xuất những cơ chế đặc thù đối với dự án trọng điểm cấp bách đường dây 500kV mạch 3.

Bên cạnh tăng cường mối quan hệ chặt chẽ với chính quyền địa phương, chủ động phối hợp với các Ban ngành, thông qua Hội đồng bồi thường  để vận động các hộ dân, các tổ chức bị ảnh hưởng ủng hộ dự án, Ban còn phối hợp chặt chẽ với Hội đồng bồi thường, Trung tâm phát triển quỹ đất các quận/huyện để thực hiện những công việc theo đúng chủ trương và kế hoạch đề ra.

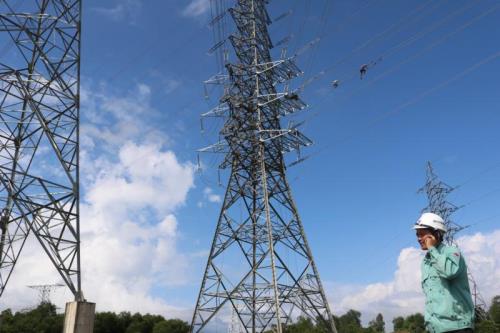

Đường dây 220kV Vũng Áng-Ba Đồn-Đồng Hới. Ảnh: TTXVN

Để điều hành thi công và đóng điện đúng tiến độ, Ban sẽ yêu cầu các nhà thầu đăng ký kế hoạch thi công chi tiết và phê duyệt tiến độ để thực hiện; thường xuyên họp điều độ trên tuyến nhằm kịp thời giải quyết, xử lý những vướng mắc và đôn đốc tiến độ thi công.

Bên cạnh đó, kiểm tra, đôn đốc đơn vị Tư vấn thường xuyên giám sát thi công tại hiện trường, tăng cường cán bộ kỹ thuật có mặt tại công trường để phối hợp với Tư vấn giám sát, các nhà thầu và tư vấn thiết kế xử lý kịp thời các vướng mắc phát sinh trong quá trình thi công. Mặt khác, tổ chức nghiệm thu, đóng điện đưa các công trình vào vận hành an toàn, đúng tiến độ và đảm bảo chất lượng, sớm phát huy hiệu quả của dự án.

Ngoài ra, CPMB cũng tổ chức phát động các phong trào thi đua, đặc biệt là thi đua liên kết đối với các dự án trọng điểm cấp bách có sự tham gia của các tổ chức, đơn vị, tạo không khí hăng say, thi đua phấn đấu hoàn thành nhiệm vụ giao ngay từ khi bắt đầu triển khai dự án./.

Mai Phương/BNEWS/TTXVN

07/02/2017


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
