Đơn giá bồi thường, hỗ trợ có lẽ là khâu vướng nhất trong công tác giải phóng mặt bằng (GPMB).

Bởi lẽ, theo điều 74 của Luật Đất đai số 45/2013/QH1 (có hiệu lực từ ngày 01/07/2014) thì “việc bồi thường được thực hiện bằng cách giao đất có cùng mục đích sử dụng với đất bị thu hồi, nếu không có đất để bồi thường thì bồi thường bằng tiền theo giá đất cụ thể, do UBND tỉnh quyết định”. Đây là chủ trương đúng đắn, mang tính nhân văn cao và hợp lòng dân.

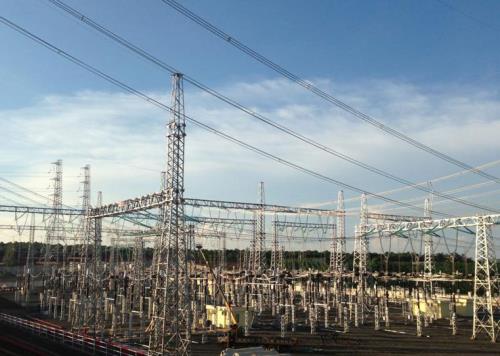

Trạm biến áp 500kV Pleiku. Ảnh: Mai Phương/BNEWS/TTXVN

Ban Quản lý dự án các công trình điện Miền Trung (CPMB) cho biết, để xác định giá cụ thể, UBND các huyện phối hợp với các Sở chuyên ngành của tỉnh thực hiện hay thuê đơn vị độc lập chuyên ngành thực hiện và được xác lập theo điều 4 & 5 của Nghị định 44/2014/NĐ-CP ngày 15/05/2014 quy định về giá đất. Vì vậy, các đơn vị thực hiện đều căn cứ vào các giao dịch đã thành công được lưu tại Văn phòng công chứng, Văn phòng Đăng ký quyền sử dụng đất để tính toán.

Tuy nhiên, trên thực tế, khi chuyển nhượng đất đai các bên (mua-bán) chỉ khai để tính thuế, với mức tối đa bằng giá quy định của UBND tỉnh, mức này thường khoảng từ 40-50% giá thực tế các bên mua bán (tại các vị trí đất đẹp hay thời điểm sốt đất, mức này có khi chỉ chiếm ở mức 30%).

Theo CPMB, chủ trương và cơ sở về mặt pháp lý là chuẩn mực nhưng khi triển khai trên thực tế, nó không mang đầy đủ ý nghĩa của giá thay thế hay giá cụ thể nên các hộ dân đều không hài lòng vì giá bồi thường bao giờ cũng thấp hơn giá chuyển nhượng rất nhiều.

Ngoài ra, các địa phương cũng thường xác định giá đất bồi thường theo Phương pháp hệ số điều chỉnh giá đất (phương pháp tính hệ số k). Cách này mang tính “chủ quan” rất nhiều.Thông thường với k=1 là dễ thông qua nhất và không giải trình cơ sở pháp lý với cấp thẩm định, phê duyệt. Sau khi UBND tỉnh đã duyệt, các khiếu nại được xử lý xoay quanh việc đã áp dụng đúng đơn giá quy định của cấp có thẩm quyền nên không có cơ sở giải quyết.

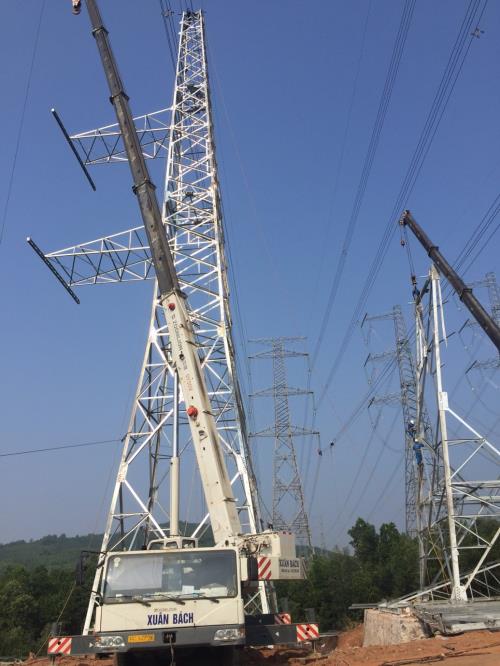

Mở rộng ngăn lộ tại các Trạm biến áp 500kV Quảng Ninh và Hiệp Hòa。 Ảnh: Mai Phương/BNEWS/TTXVN

“Chính sách về mức hỗ trợ đất và tài sản trên đất do bị ảnh hưởng hạn chế khả năng sử dụng đất tại Nghị định 14/2014/NĐ-CP ngày 26/02/2014 quy định chi tiết thi hành Luật Điện lực về an toàn điện chỉ quy định mức cao nhất không quá 30% mà không quy định cụ thể ở một mức cũng dẫn đến kéo dài quá trình lập phương án bồi thường”, Trưởng ban Quản lý xây dựng EVN NPT , ông Châu Anh Tuấn cho hay.

Với mức hỗ trợ 30% theo CPMB là chưa phù hợp với điều kiện thực tế, các địa phương và hộ dân đều không đồng tình, vì cây cối của hộ dân trong hành lang phải giải tỏa, chặt bỏ (kể cả những cây chỉ cần 6 tháng đến 1 năm nữa thu hoạch với giá rất cao).Họ không thể trồng lại giống cây nào khác do điều kiện thổ nhưỡng, khí hậu và tưới tiêu không cho phép. Vô hình chung, họ nhận tiền hỗ trợ xong là gần như phải bỏ đất hoang.

Đơn giá và cách tính bồi thường cây cối cũng là vấn đề bất cập. CPMB cho biết, tại một số địa phương quy định mật độ cây/ha để tính bồi thường. Cụ thể cây tràm/bạch đàn/keo lá tràm là 2.000 cây- 2.500 cây/ha.Trên thực tế, hộ dân trồng ngay hàng thẳng lối, cây phát triển rất tốt, đường kính từ 8-10 cm và đang phát triển. Khi tính bồi thường chỉ tính đúng mật độ, phần ngoài mật độ không xem xét hay xem xét ở mức độ thấp hơn, bồi thường khoảng 50-70% đơn giá.

Ông Nguyễn Đức Tuyển, Giám đốc CPMB cho rằng đây là thiệt thòi lớn và gây bức xúc trong dân. Việc xác định mật độ cây trồng thực chất bắt nguồn từ việc giao khoán trước đây, với đất của Nhà nước (HTX, Nông trường, rừng phòng hộ) và vốn Nhà nước, còn người trồng chỉ là người làm khoán, làm thuê.

Trên thực tế, cây cối với mật độ 3.500 cây/ha vẫn phát triển tốt và người dân thu hoạch được nhiều năm. Vì vậy, các hộ dân chỉ thống nhất cho chặt đủ số cây tính bồi thường, chủ dự án nếu muốn chặt thêm số lượng cây chưa tính bồi thường, phải thỏa thuận với giá rất cao khi gia đình yêu cầu.

Khi địa phương các cấp đối thoại với các hộ dân để vận động đều không có tính thuyết phục và đề nghị chủ đầu tư, đơn vị thi công tìm mọi cách vận dụng cho dân, nếu muốn đẩy nhanh tiến độ GPMB cho dự án.

Một thực tế nữa cũng diễn ra trong công tác GPMB là đối với đường dây có cấp điện áp từ 220kV trở xuống, các hộ dân và kể cả địa phương không yên tâm khi nhà ở trong hành lang điện.

CPMB cho biết, từ trước đến nay, khi áp dụng Nghị định 106/2005/NĐ-CP ngày 17/08/2005 hay Nghị định 14/2014/NĐ-CP thường áp dụng điều 8 (đối với Nghị định 106) hay điều 18 (đối với Nghị định 14) không cho các nhà đã thỏa mãn các điều kiện an toàn điện di dời ra khỏi hành lang điện mà chỉ tính hỗ trợ cho phần Diện tích nhà trong hành lang tuyến.

Tuy nhiên, với quy định: “Nhà ở, công trình được tồn tại trong hành lang bảo vệ đường dây có cấp điện áp đến 220kV thỏa mãn các điều kiện....” này, một số địa phương hiểu là: không bắt buộc các hộ dân có nhà đủ điều kiện tồn tại phải nằm trong hành lang điện, không cho di dời. Khi xây mới nhà trong hành lang tuyến thì các hộ dân phải thỏa mãn các điều kiện trong Nghị định, mới được làm. Do vậy, quá trình thực hiện cũng gây khó khăn làm chậm tiến độ.

Trên thực tế, trong hành lang an toàn đường dây tồn tại chính các dạng nhà, công trình cần cải tạo như nhà mái tôn/ngói; vách/tường gỗ nguyên tấm, trụ gỗ tròn lớn vừa chịu lực vừ a để trang trí, sườn/khung gỗ, nền đất/xi măng; nhà mái pibroximăng; nhà mái tranh; nhà sàn bằng gỗ hoặc có mái bằng tranh tre.... Vậy, cách thức cải tạo lại nhà, công trình để đáp ứng an toàn điện và an sinh xã hội của mỗi loại nêu trên cũng chưa có văn bản hướng dẫn cụ thể./.

>> Giải quyết tồn tại về giải phóng mặt bằng các dự án truyền tải – Bài 1: Vướng từ quản lý đất đai

>> Giải quyết tồn tại về giải phóng mặt bằng các dự án truyền tải – Bài 3: Chưa có chế tài ràng buộc

Mai Phương/BNEWS/TTXVN

24/11/2016


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
