Theo Tổng Cty Truyền tải điện Quốc gia (EVN NPT), từ khi một dự án truyền tải khởi công xây dựng thì công tác bồi thường giải phóng mặt bằng quyết định tới 90% tiến độ hoàn thành đóng điện công trình.

Riêng trong năm 2016, công tác bồi thường giải phóng mặt bằng (GPMB) đã ảnh hưởng tiến độ tới 20% dự án đang thi công. Mà một trong những vướng mắc căn bản của công tác này chính là khâu quản lý đất đai, đô thị tại địa phương còn chưa chặt chẽ .

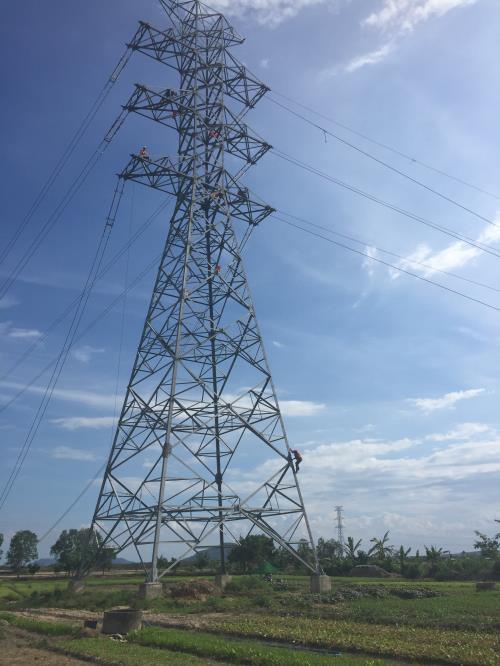

Đường dây 220kV Phan Thiết-Phú Mỹ 2.1. Ảnh: Mai Phương/BNEWS/TTXVN

Thực tế triển khai các thủ tục để xây dựng các dự án truyền tải điện, các Ban Quản lý dự án thay mặt EVN NPT quản lý dự án đều có chung nhận xét là hiện nay, công tác quản lý đất đai tại một số địa phương vẫn còn bất cập nên ảnh hưởng rất lớn đến công tác bồi thường GPMB.

Nguyên do nhiều hộ dân đã khai phá, sản xuất, canh tác đất từ trước ngày 15/10/1993, không có tranh chấp với các hộ khác và cũng không có tổ chức, đơn vị quản lý nào của địa phương có ý kiến nhưng vẫn không được cấp giấy Chứng nhận quyền sử dụng đất.

Ông Châu Anh Tuấn - Trưởng ban Quản lý xây dựng EVN NPT cho rằng: “Để người dân sử dụng đất sai mục đích nhưng không cương quyết ngay từ đầu; để người dân giao dịch, mua bán nhưng cơ quan quản lý không biết nên hồ sơ địa chính đất đai không thay đổi phù hợp; có hiện tượng cấp chính quyền bên dưới ban hành các quyết định sai thẩm quyền đến khi thực hiện thủ tục thu hồi đất và bồi thường cấp trên mới biết”.

Ban Quản lý dự án các công trình điện Miền Trung (CPMB) cho biết, khi địa phương xác định nguồn gốc đất để bồi thường GPMB cho dự án triển khai thì yếu tố giấy tờ về đất được đưa lên hàng đầu. Đến đây, UBND các xã đều xác định rằng, các hộ dân không có giấy tờ gì để chứng minh và đây là đất do xã quản lý. Tuy nhiên, UBND các xã lại không giao đất cho chủ dự án xây dựng công trình (do dân đang canh tác, sử dụng). Do đó, việc giải quyết thường kéo dài vì phải báo cáo nhiều cấp xin ý kiến, ảnh hưởng đến tiến độ dự án.

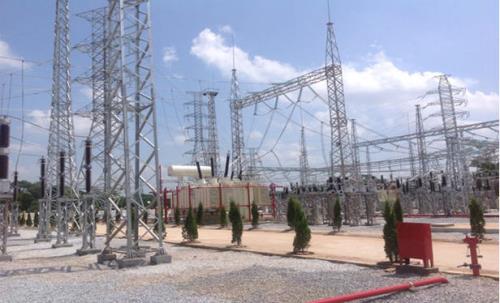

Lắp máy 2 Trạm biến áp 220kV Tuy Hòa. Ảnh: Mai Phương/BNEWS/TTXVN

Trong khi đó, có những khu đất kéo dài khiếu nại giữa các hộ đến hơn 10 năm vẫn chưa giải quyết xong. Khi dự án triển khai, không xác định được thu hồi của chủ nào.

Sự khác biệt giữa diện tích thực tế và giấy Chứng nhận quyền sử dụng đất cũng là một tồn tại trong công tác GPMB. “Mặc dù diện tích chiếm đất tại vị trí móng rất nhỏ so với thửa đất hiện hữu. Tuy nhiên, chỉ sự sai khác nhỏ sẽ ảnh hưởng rất nhiều đến việc xác nhận nguồn gốc và trình Phương án bồi thường”, ông Nguyễn Đức Tuyển, Giám đốc CPMB nhận xét.

Thực tế cũng cho thấy, trong giai đoạn biến động đất đai, các chủ đất ở rất xa (có thể ở tỉnh khác) mua đất và không sử dụng hay chuyển nhượng qua nhiều người dưới hình thức Hợp đồng chuyển nhượng, nên địa phương không quản lý được. Việc tìm ra chủ đất có khi là không thể.

Bên cạnh đó, người đứng tên trên giấy Chứng nhận quyền sử dụng đất thay cho chủ chính thức cũng là một thực tế vướng mắc. Đơn cử như con cháu ở nước ngoài đầu tư đất tại Việt Nam, nhưng người thân (Cha mẹ, anh chị) đứng tên, nên khi thương thảo rất khó và tính hợp tác rất thấp. Trường hợp này họ mua để đầu tư, kinh doanh, với nhiều mong đợi khác nhau, nay dự án đi qua là điều không mong muốn, ảnh hưởng đến cả kế hoạch lớn của gia đình, nên rất khó thương lượng giá bồi thường.

Một vấn đề nữa liên quan đến quản lý đất đai là vào những thời gian trước đây, rất nhiều nông trường tự giải thể nên các hộ dân đã xây nhà, tự canh tác, sản xuất nông sản trên đất của nông trường. Họ ở đây đã rất lâu, nhiều thế hệ con cái đã sinh sống nhưng trên bản đồ quản lý đất đai của địa phương vẫn là đất nông trường quản lý, không cấp giấy tờ đất cho bất kỳ hộ nào. Có những trường hợp đã chuyển nhượng đất, nhà, cây cối cho nhau dưới hình thức bán trao tay từ rất lâu. Khi xét nguồn gốc đất để bồi thường là rất phức tạp

Một thực tế cũng đang diễn ra là một số khu vực rừng phòng hộ ở rất gần khu dân cư, ranh giới giữa rừng và khu dân cư không rõ ràng và việc quản lý đất rừng phòng hộ buông lỏng trong thời gian dài nên các hộ dân đã xây nhà, canh tác tại các bìa rừng phòng hộ, liên hoàn với khu dân cư hiện hữu lúc đó. Cơ quan quản lý không có văn bản hay biên bản xử phạt nên rất khó khăn khi bồi thường hỗ trợ.

“Nếu chuyển hết tiền bồi thường cho Ban Quản lý rừng, các hộ dân sẽ không cho kéo dây qua đất họ đang sử dụng vì Ban Quản lý rừng không can thiệp được. Còn nếu trả tiền cho dân là trả tiền cho người không có giấy tờ pháp lý liên quan đến đất”, CPMB cho biết.

Trưởng ban Quản lý xây dựng EVN NPT , ông Châu Anh Tuấn cho hay, công trình truyền tải điện có những đặc thù so với nhiều công trình khác làm cho công tác bồi thường GPMB gặp khó khăn, như: một công trình đi qua nhiều tỉnh, huyện xã nên phải làm việc đồng thời với rất nhiều đơn vị chính quyền tỉnh, huyện, nhiều hội đồng bồi thường; sử dụng nhiều loại đất khác nhau như đất nông nghiệp, đất phi nông nghiệp; diện tích sử dụng đất có thể nhỏ nhưng hành lang an toàn lại ảnh hưởng rất lớn và cùng với rất nhiều loại đất và tài sản khác nhau.

Theo ông Châu Anh Tuấn, bồi thường GPMB liên quan đến quá nhiều chủ thể với những lợi ích đan xen khác nhau, vì vậy chỉ cần một chủ thể không có ý thức trách nhiệm đúng theo quy định của luật định là công việc sẽ kéo dài. /.

>> Giải phóng mặt bằng các dự án truyền tải – Bài 2: Vướng cả đơn giá đền bù

Mai Phương/BNEWS

22/11/2016


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: Số 207 Xô Viết Nghệ Tĩnh, phường Cẩm Lệ, thành phố Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
