Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – Phạm Lê Phú vừa đi kiểm tra và đôn đốc Dự án đường dây 220kV Tương Dương – Đô Lương và Dự án đường dây 220kV Đô Lương – Nam Cấm. Đây là cụm dự án có ý nghĩa rất quan trọng nhằm đảm bảo cung cấp điện cho tỉnh Nghệ An và phục vụ nhập khẩu điện từ Lào về Việt Nam.

Còn vướng mắc mặt bằng

Đường dây 220kV Tương Dương - Đô Lương được xây dựng trên địa bàn các huyện Tương Dương, Con Cuông, Anh Sơn, Thanh Chương và Đô Lương của tỉnh Nghệ An. Dự án có quy mô dài hơn 80 km gồm 2 mạch, điểm đầu từ TBA 220kV Tương Dương, điểm cuối là TBA 220kV Đô Lương.

Đến nay các địa phương của tỉnh Nghệ An đã bàn giao mặt bằng 186/191 vị trí móng, bàn giao 75/191 khoảng  cột hành lang tuyến. Đã đào đúc móng xong 178 vị trí, lắp dựng xong 167 vị trí cột, kéo dây được 13/57 khoảng néo.

Hiện nay dự án gặp một số vướng mắc trong giải phóng mặt bằng trên địa bàn một số huyện của tỉnh Nghệ An cần sớm được tháo gỡ.

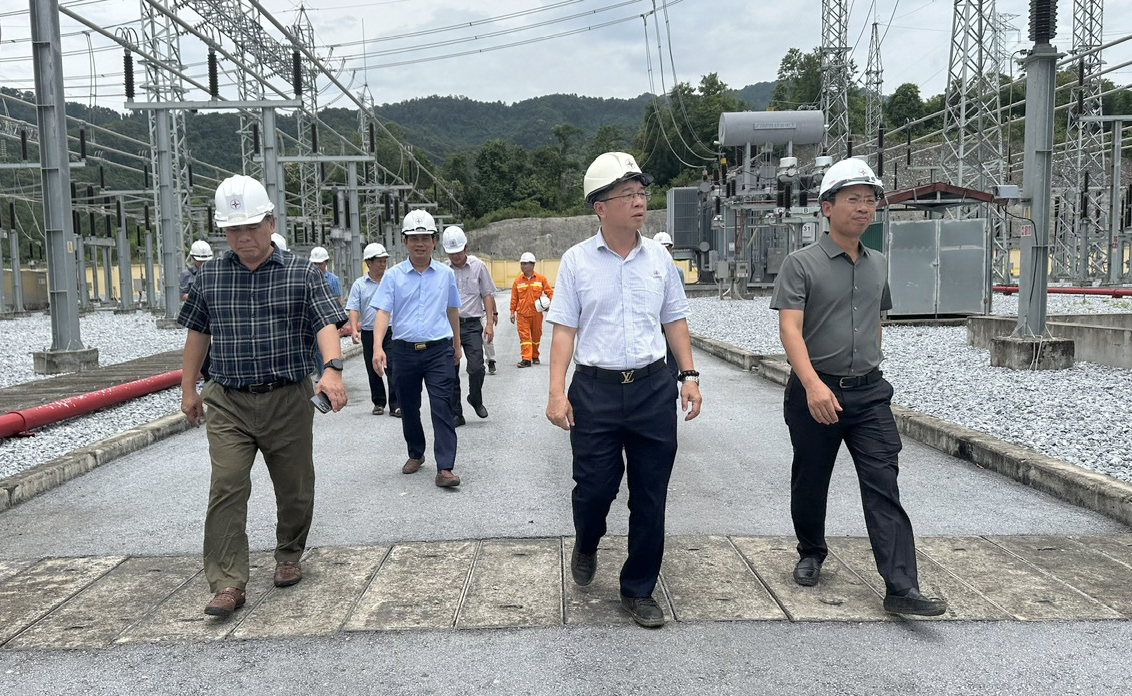

Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác kiểm tra, nghe báo cáo tiến độ triển khai cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm

Đường dây 220kV Đô Lương - Nam Cấm đi qua địa bàn các huyện Đô Lương, Nghi Lộc và Hưng Nguyên của tỉnh Nghệ An. Dự án có quy mô xây dựng 02 mạch đường dây 220kV từ TBA 220kV Đô Lương đến TBA 220kV Nam Cấm với chiều dài khoảng 37 km. Phần mở rộng ngăn lộ tại TBA 220kV Đô Lương lắp đặt thiết bị cho 02 ngăn lộ 220kV trong TBA 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho Đường dây 220kV Đô Lương – Nam Cấm.

Đến nay đã vận động có mặt bằng để thi công 90/106 vị trí móng, 73/106 khoảng cột hành lang tuyến và đang tiếp tục vận động bàn giao hành lang tuyến. Về tiến độ thi công, đến nay dự án đã đào đúc xong 82 vị trí móng, dựng cột được 25 vị trí, đang dựng 4 vị trí.

Hiện nay, trong 16 vị trí chưa bàn  giao mặt bằng có đến 10 vị trí trùng tuyến với đường dây 110kV và 06 vị trí đất rừng phòng hộ đang là lực cản về tiến độ dự án.

Theo lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án cho biết: Về tiến độ tổng thể, hiện nay cụm dự án này đang bám sát tiến độ đề ra, các nhà thầu trên công trường cũng đang huy động tối đa lực lượng để thi công. Tuy nhiên, thách thức lớn nhất của dự án này đến nay chính là công tác giải phóng mặt bằng thuộc thẩm quyền của địa phương.

Trong đó, Dự án đường dây 220kV Tương Dương – Đô Lương, CPMB kiến nghị tỉnh Nghệ An chỉ đạo các huyện Con Cuông, Anh Sơn, Thanh Chương, Đô Lương hoàn thiện hồ sơ phê duyệt phương án bồi thường, chi trả tiền cho dân bàn giao mặt bằng dứt điểm phần móng trước ngày 15/06/2025; Phần hành lang tuyến trước ngày ngày 20/6/2025.  Tập trung giải quyết vướng mắc các vị trí móng còn lại để bàn giao mặt bằng thi công trước 15/6/2025.

Đối với Dự án đường dây 220kV Đô Lương – Nam Cấm, CPMB tiếp tục phối hợp với hội đồng BT-GPMB và UBND các xã liên quan tổ chức họp các hộ dân và tổ chức có đất đai tài sản bị ảnh hưởng bởi Dự án để phổ biến chủ trương đầu tư Dự án/các chế độ chính sách về bồi thường, hỗ trợ GPMB để thực hiện Dự án; hoàn thiện báo cáo nguồn gốc đất cho các hộ dân, đồng thời tiếp tục vận động các hộ dân nhận tiền bàn giao mặt bằng cho đơn vị thi công.

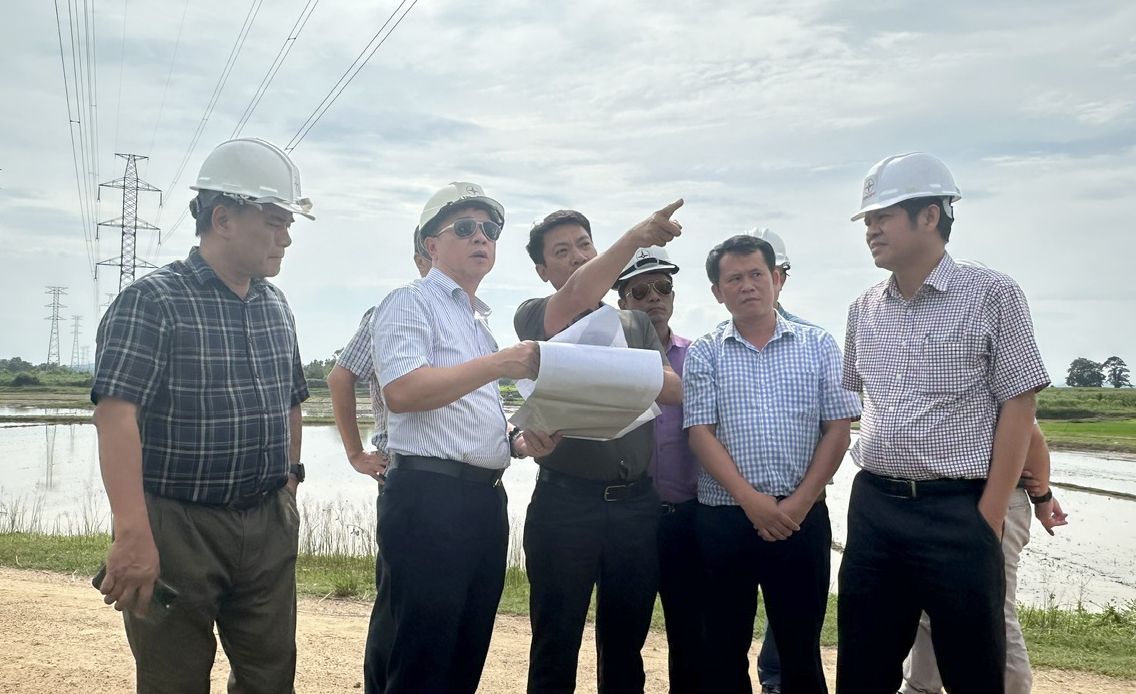

Tổng giám đốc EVNNPT Phạm Lê Phú và đoàn công tác kiểm tra, nghe báo cáo tiến độ triển khai cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm

Nỗ lực để sớm đưa dự án về đích

Tại buổi kiểm tra công trường Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận và đánh giá cao CPMB và các đơn vị tham gia dự án đã rất nỗ lực đẩy nhanh tiến độ thi công ngay sau khi khởi công dự án. Đến nay tiến độ dự án đang bám sát được mục tiêu điều hành của Tổng công ty.

Nhấn mạnh tầm quan trọng của các dự án truyền tải này nhằm giải tỏa công suất từ Cụm nhà máy thủy điện Nậm Mô tại Lào, NMTĐ Mỹ Lý, Nậm Mô 1 và các nhà máy thủy điện vừa và nhỏ tại khu vực thông qua TBA 220kV Tương Dương vào hệ thống điện quốc gia. Dự án giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực. Đáp ứng nhu cầu điện năng cho phụ tải khu vực miền Trung, nơi tập trung một số phụ tải công nghiệp quan trọng hiện có và trong tương lai của tỉnh Nghệ An, góp phần thúc đẩy phát triển kinh tế - xã hội của tỉnh Nghệ An.

Chính vì vậy, Tổng giám đốc EVNNPT yêu cầu yêu cầu CPMB phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An để sớm tháo gỡ vướng mắc mặt bằng. Phối hợp chặt chẽ với chính quyền địa phương, các tổ chức đoàn thể chính trị, giáo xứ, giáo phận tại khu vực để tuyên truyền các hộ dân tại vị trí 169 do các gia đình giáo dân giáo xứ Bột Đà xã Đà Sơn, huyện Đô Lương đồng thuận với dự án. Trong trường hợp đã tính đúng, tính đủ theo quy định, kể cả công tác đền bù phục vụ thi công nhưng các hộ dân vẫn không hợp tác, cản trở,… CPMB cần kiến nghị UBND tỉnh Nghệ An, huyện Đô Lương có các giải pháp quyết liệt để bàn giao mặt bằng theo kế hoạch.

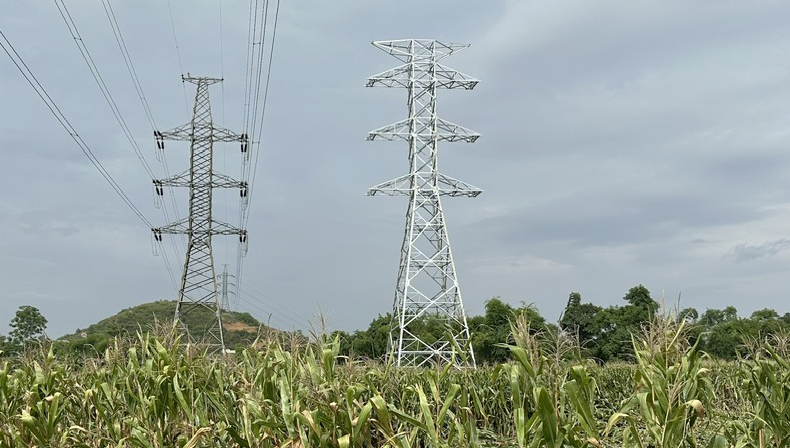

Nhiều khoảng néo của cụm Dự án đường dây 220kV Tương Dương – Đô Lương – Nam Cấm chưa thể kéo dây do vướng mắc mặt bằng

Đối với các đơn vị thi công, Tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực thi công đồng thời công tác đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.

Lãnh đạo EVNNPT cũng yêu cầu CPMB tiếp tục phối hợp với các sở ngành địa phương của tỉnh Nghệ An trong công tác chuyển đổi mục đích sử dụng rừng đảm bảo tiến độ dự án. Đồng thời yêu cầu các nhà thầu cung cấp cột thép khẩn trương vận chuyển đến công trường để đảm bảo đồng bộ tiến độ sau khi đúc móng xong là có thể triển khai dựng cột được ngay, phấn đấu hoàn thành 2 dự án đáp ứng đúng theo kế hoạch đề ra.

Thu Hiền

Nguồn:www.npt.com.vn/d6/vi-VN/news/Day-nhanh-tien-do-cum-du-an-truyen-tai-dien-phuc-vu-nhap-khau-dien-tu-Lao-6-191-11156



14/06/2025


» HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 SAU HƠN 6 THÁNG THI CÔNG: CHIẾN DỊCH THẦN TỐC

» THẦN TỐC HƠN NỮA HOÀN THÀNH ĐƯỜNG DÂY 500KV MẠCH 3 ĐÚNG TIẾN ĐỘ

» VƯỢT KHÓ ĐỂ ĐƯA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 VỀ ĐÍCH

» Thủ tướng Chính phủ biểu dương các lực lượng thi công đường dây 500KV Mạch 3

» Thi đua “Nước rút, thần tốc” để hoàn thành đường dây 500 Kv Mạch 3

» Đường dây 500kV mạch 3 trước ngày về đích | Năng lượng xanh

» Tăng cường nhân lực tại khắp mọi miền để thi công dựng cột, kéo dây dự án đường dây 500kv mạch 3

» Thi công dự án đường dây 500 kv mạch 3 tại vị trí hiểm trở sẽ như thế nào?

» Phát động thi đua dự án đường dây 500kv mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên)

» Thi công xuyên tết trên công trường dự án đường dây 500kv mạch 3 Quảng Trạch Phố Nối

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016





TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 578/GP-STTTT ngày 14/06/2024 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.

Chịu trách nhiệm nội dung: Lê Xuân Hòa -  Giám đốc
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
