Vào lúc 5h30 phút ngày 21/11, Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện Trạm biến áp 220kV Duy Xuyên.

Đây là công trình năng lượng cấp I, nhóm B, với tổng mức đầu tư 298,5 tỷ đồng do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, CPMB quản lý điều hành dự án, Công ty CP Tư vấn xây dựng điện 2 tư vấn thiết kế, liên danh Công ty CP Alphanam E&C và Công ty CP đầu tư xây dựng Việt Trung thi công xây lắp trạm biến áp, Công ty Truyền tải điện 2 tiếp nhận vận hành. Công trình được xây dựng tại xã Duy Trung, huyện Duy Xuyên, tỉnh Quảng Nam.

Công trình có quy mô chính gồm: Xây dựng TBA 220kV Duy Xuyên được thiết kế với 3 cấp điện áp 220kV, 110kV và 22kV; Quy mô công suất hoàn chỉnh là (1x125+1x250) MVA. Giai đoạn này lắp đặt 01 máy biến áp 125 MVA, có dự phòng đất để xây dựng mới 01 máy biến áp 250MVA cho giai đoạn sau.

Phần đường dây 220kV đấu nối có chiều dài tuyến khoảng 1,25 km được xây dựng với quy mô 04 mạch và 02 mạch đi trên địa phận xã Duy Trung, huyện Duy Xuyên, tỉnh Quảng Nam.

Công trình được khởi công tháng 9/2020, đúng thời điểm tình hình dịch bệnh COVID-19 phức tạp, sau đó giá nguyên, nhiên liệu, vật tư thiết bị tăng cao nhưng đến nay dự án hoàn thành đóng điện cho thấy sự nỗ lực rất lớn của CPMB và các đơn vị thi công trên công trường.

Việc hoàn thành dự án có ý nghĩa quan trọng trong việc đảm bảo cấp điện cho tỉnh Quảng Nam (đặc biệt khu vực Bắc Quảng Nam cho 3 TBA 110kV của Công ty điện lực Quảng Nam/EVNCPC) và vùng phụ cận; Thu gom nguồn năng lượng tái tạo trong khu vực để truyền tải lên lưới điện quốc gia; Giảm tổn thất công suất cực đại lưới điện khu vực và nâng cao, cải thiện điện áp lưới điện 110kV khu vực; Sẵn sàng đấu nối Đường dây 220kV Thạnh Mỹ - Duy Xuyên để phục vụ giải tỏa 600MW Nhà máy điện gió Monsoon nhập khẩu từ Lào, nâng cao khả năng vận hành và chống quá tải cho Đường dây 220kV Thạnh Mỹ - Hòa Khánh. Việc hoàn thành công trình là hành động thiết thực của CPMB chào mừng 68 năm ngày Truyền thống ngành Điện lực Việt Nam (21/12/1954-21/12/2022).

Thực hiện chủ trương đẩy mạnh ứng dụng công nghệ của Cách mạng công nghiệp lần thứ 4 (CMCN 4.0) và chuyển đổi số công tác đầu tư xây dựng các công trình điện trong EVN/EVNNPT, CPMB đã mạnh dạn thực hiện “ÁP DỤNG MÔ HÌNH THÔNG TIN CÔNG TRÌNH (BIM)” trong hoạt động xây dựng dự án. Đây là công trình điện đầu tiến áp dụng BIM trên địa bàn tỉnh Quảng Nam và là công trình thứ 2 mà CPMB áp dụng. BIM là “việc sử dụng các tiến bộ của công nghệ thông tin để số hoá các thông tin của công trình thể hiện thông qua mô hình không gian ba chiều (3D) nhằm hỗ trợ quá trình thiết kế, thi công, quản lý vận hành công trình”. Thông qua việc áp dụng BIM hướng tới mục tiêu thực hiện tiết kiệm chi phí quy đổi tổng hợp từ các chủ thể có liên quan thực hiện áp dụng BIM, tăng cường tính minh bạch và thuận lợi trong quản lý, kiểm soát chất lượng hoạt động xây dựng và quản lý vận hành công trình (Tiết kiệm chi phí xây dựng, Giảm thời gian thi công xây dựng, Giảm thời gian thiết kế và điều chỉnh thiết kế, Giảm các yêu cầu sửa đổi do sự không phù hợp của thiết kế). Việc hoàn thành triển khai BIM không chỉ khẳng định năng lực của đội ngũ kỹ sư điện Việt Nam mà còn góp phần hoàn thành nhiệm vụ chuyển đổi số của CPMB được Tập đoàn diện lực Việt Nam và Tổng công ty Truyền tải điện Quốc gia giao.

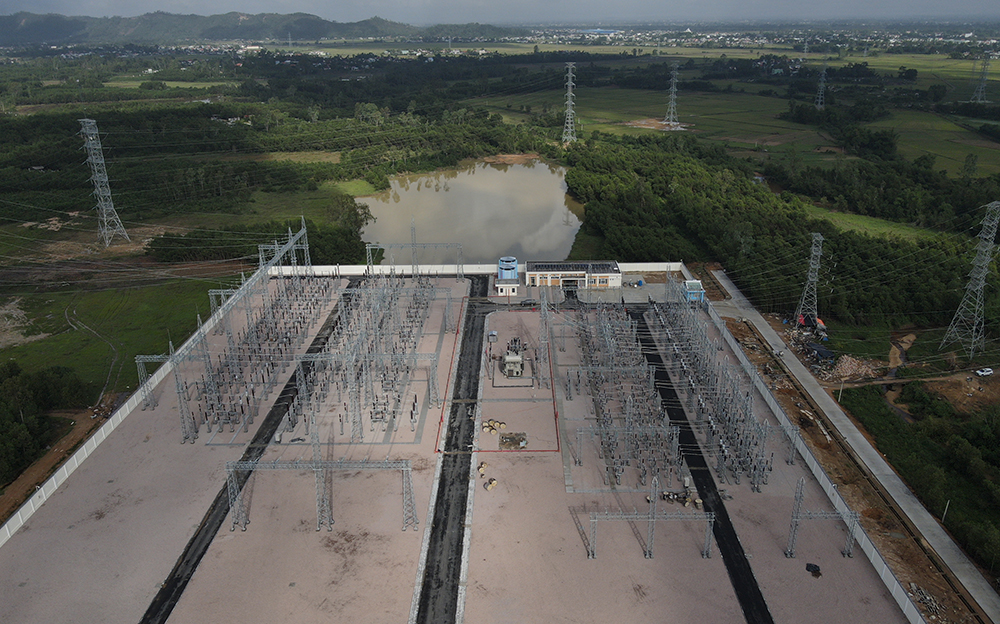

Ảnh 1: Trạm biến áp 220kV Duy Xuyên và đường dây đấu nối

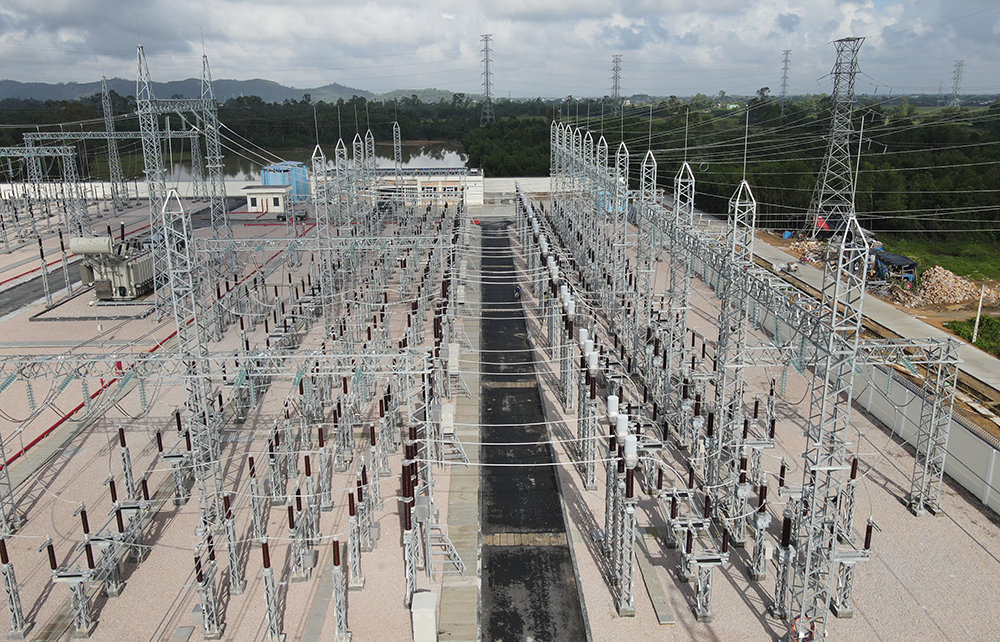

Ảnh 2: Giàn thiết bị tại Trạm biến áp 220kV Duy Xuyên



21/11/2022




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
