Đường dây 220kV Nha Trang - Tháp Chàm được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) giao cho Ban Quản lý dự án các công trình điện Miền Trung (CPMB) thay mặt chủ đầu tư điều hành dự án, khi hoàn thành sẽ đáp ứng nhu cầu phụ tải ngày càng cao của tỉnh Khánh Hòa; Tạo mạch 220kV liên kết khu vực duyên hải Miền Trung, tăng cường độ tin cậy cung cấp điện cho khu vực. Với quy mô xây dựng đường dây 220kV mạch kép (treo trước 01 mạch), chiều dài khoảng 88,06 km;  xây dựng mới 01 ngăn xuất tuyến 220kV tại TBA 220kV Nha Trang và 01 ngăn xuất tuyến 220kV tại TBA 220kV Tháp Chàm, sử dụng nguồn vốn ODA vay ngân hàng KfW (Tái thiết Đức).

Khởi công từ tháng 12/2018, đến nay  các nhà thầu đã giao xong toàn bộ VTTB theo hợp đồng; Toàn tuyến có 176 vị trí, với chiều dài 88,041 km, đã đúc 102/176 vị trí; dựng 92/176 vị trí; kéo dây 3,345/88,041 km.

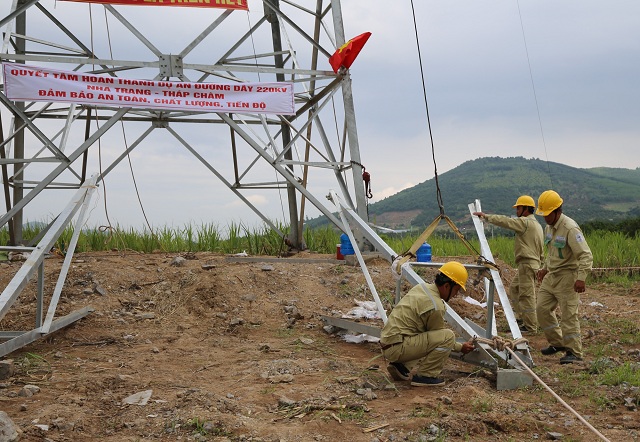

Triển khai thi công ĐZ 220kV Nha Trang - Tháp Chàm

Về công tác bồi thường, hỗ trợ - GPMB, CPMB cũng đã phối hợp với chính quyền địa phương tổ chức truyên truyền, vận động các hộ dân chấp thuận bàn giao mặt bằng trước khi phương án bồi thường chưa được cấp thẩm quyền phê duyệt và đã tổ chức vận động bàn giao mặt bằng trước được  86/120 vị trí móng trụ: Tp. Nha Trang: 43/45, Hiện nay còn 01 tổ chức và 01 hộ dân không hợp tác kê kiểm; huyện Diên Khánh 222 hộ dân, đã phê duyệt chi trả tiền cho dân được 94 hộ; xét nguồn gốc đất, lập PABT và đang niêm yết công khai được 183 hộ, còn 09/222 hộ dân chưa xét nguồn gốc đất, phần móng trụ tại vị trí số 45, còn 01hộ dân không hợp và đề nghị dịch ngang tuyến 30m, phần hành lang, còn 02 hộ dân không hợp tác kê kiểm, đã vận động bàn giao được 48/54 vị trí. Huyện Cam Lâm đã kê kiểm xong 169/169 hộ dân, đã xét nguồn gốc đất được 94/169 hộ, còn 75/169 hộ dân chưa xét nguồn gốc đất, đã vận động bàn giao được 34/50 vị trí. Tp. Cam Ranh đã kê kiểm xong 53/53 hộ, đã xét nguồn gốc đất được 53/53 hộ.

Với những tồn tại, vướng mắc nêu trên, CPMB đã có rất nhiều văn bản báo cáo UBND tỉnh Khánh Hòa. Tuy nhiên, công tác xét nguồn gốc đất, phê duyệt phương án bồi thường chưa được Trung tâm phát triển quỹ đất và UBND các huyện/Tp hoàn thiện hồ sơ trình thẩm định phê duyệt để chi trả tiền cho các tổ chức, cá nhân có đất, tài sản trên đất bị ảnh hưởng dự án. Điều này, sẽ gây bức xúc, khiếu kiện, khiếu nại của người dân khi họ đã đồng ý bàn giao mặt bằng trước và ảnh hưởng không nhỏ tiến độ thi công, có nguy cơ không kịp đóng điện kịp tiến độ.

Về các đoạn tuyến qua rừng, UBND tỉnh Khánh Hòa đã có báo cáo Chính phủ tại tờ trình số 7121/TTr-UBND ngày 19/7/2019 về việc quyết định chủ trương chuyển mục đích sử dụng đất rừng sang mục đích khác thực hiện đường dây 220kV Nha Trang - Tháp Chàm đang chờ ý kiến của Thủ tưởng Chính phủ. Ngày 24/4/2020, Văn phòng Chính phủ có văn bản số 3272/VPCP-NN chỉ đạo các Bộ NNPTNT, TNMT, UBND tỉnh Khánh Hòa về chuyển đổi mục đích sử dụng rừng. Ngày 8/5/2020, Bộ NNPTNT có văn bản số 3108/BNN-TCLN gửi UBND tỉnh Khánh Hòa hướng dẫn các thủ tục chuyển đổi mục đích sử dụng rừng để xây dựng dự án. Đối với tỉnh Ninh Thuận, ngày 5/5/2020, UBND tỉnh Ninh Thuận có văn bản số 1062/UBND-KTTH gửi Văn phòng Chính phủ về giải trình một số nội dung chuyển đổi mục đích sử dụng rừng. Hiện nay, CPMB đang làm việc với UBND tỉnh Khánh Hòa và các cơ quan liên quan để hoàn tất các thủ tục để báo cáo Chính phủ xem xét chấp thuận chủ trương chuyển đổi mục đích sử dụng. Có thể thấy, việc vướng các thủ tục liên quan đến chủ trương chuyển đổi đất rừng tự nhiên, rừng phòng hộ, đặc dụng kéo dài làm ảnh ưởng đến tiến độ của dự án.

Để đảm báo tiến độ đóng điện dự án  trong năm 2020, giải tỏa công suất của các nhà máy điện năng lượng tái tạo trên địa bàn các tỉnh Khánh Hòa, Ninh Thuận, đồng thời, tránh tình trạng người dân trong vùng dự án khiếu nại kéo dài (khi các hộ dân đồng thuận bàn giao mặt bằng trước), CPMB có kiến nghị: (i) Đối với các hộ dân tự khai hoang, canh tác trên đất lâm nghiệp, kính đề nghị UBND tỉnh sớm xem xét chấp thuận cho hỗ trợ về nhà cửa, vật kiến trúc, cây cối trên các vị trí móng trụ (đất thu hồi vĩnh viễn) và cây cao trong hành lang an toàn. (ii) Đối với hồ sơ đo đạc giải thửa, kính đề nghị UBND tỉnh chỉ đạo Sở TNMT tỉnh sớm thẩm định hồ sơ của các huyện còn lại (Diên Khánh và Cam Lâm). (iii) Đối với các hộ dân đã được xét nguồn gốc đất xong, kính đề nghị UBND tỉnh chỉ đạo các huyện/Tp khẩn trương phê duyệt chi trả tiền cho dân ngay. (iv) Đối với các hộ dân đang xét nguồn gốc đất, kính đề nghị UBND tỉnh chỉ đạo các huyện/Tp khẩn trương hoàn thiện phê duyệt chi trả tiền cho dân sớm để triển khai kịp tiến độ. (v) Đối với các hộ dân không hợp tác kê kiểm, cố tình chống đối, kính đề nghị UBND tỉnh chỉ đạo UBND Tp. Nha Trang và UBND huyện Diên Khánh khẩn trương hoàn thiện thủ tục để kê kiểm bắt buộc và tổ chức phê duyệt chi trả tiền cho dân sớm nhất có thể; (vi) Xem xét các hồ sơ thủ tục để sớm trình Chính phủ và các Bộ NNPTNT và Bộ TNMT chấp thuận chủ trương chuyển đổi mục đích sử dụng rừng.

Các ảnh hưởng về công tác BTGPMB còn lại của dự án là rất lớn, rất cần sự quan tâm và vào cuộc của các cấp chính quyền địa phương nếu không sẽ ảnh hưởng trực tiếp đến tiến độ  chung của dự án.

CPMB



15/05/2020




» PHÁT ĐỘNG THI ĐUA DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 TỪ QUẢNG TRẠCH (QUẢNG BÌNH) ĐẾN PHỐ NỐI (HƯNG YÊN)

» THI CÔNG XUYÊN TẾT TRÊN CÔNG TRƯỜNG DỰ ÁN ĐƯỜNG DÂY 500KV MẠCH 3 QUẢNG TRẠCH PHỐ NỐI

» Văn hóa doanh nghiệp: Văn hoá học tập - Nét đẹp trong Văn hoá EVN/EVNNPT và CPMB

» CPMB - Hành trình 35 năm đưa dòng điện vươn xa

» Lễ đặt biển TBA Vân Phong

» Ký sự: Chuyện về đường dây 500KV (Tập 4)

» Ký sự: Chuyện về đường dây 500KV (Tập 3)

» Ký sự: Chuyện về đường dây 500KV (Tập 2)

» Ký sự: Chuyện về đường dây 500KV (Tập 1)

» Bản tin 12 giờ ngày 28 tháng 11 năm 2022

» Ký sự truyền hình: Đường dây thế kỷ - Tập 5: Thắp sáng buôn làng

» 5 năm – Một dự án truyền tải điện vẫn đợi mặt bằng

» CÁC DỰ ÁN GIẢI TỎA CÔNG SUẤT CHO NMNĐ BOT VÂN PHONG 1: TĂNG TỐC VỀ ĐÍCH

» Phóng sự: Phát triển hạ tầng truyền tải điện gắn với quy hoạch điện VIII

» Đẩy nhanh tiến độ các dự án truyền tải điện

» Câu chuyện hôm nay: Làm gì để dự án điện cấp bách về đích đúng hẹn?

» Những hoạt động nổi bật của EVNNPT năm 2021

» Quảng Nam: Tổ chức bảo vệ thi công đường dây 500Kv

» Đóng điện đường dây 500kv mạch 3 đoạn dốc sỏi - Pleiku 2 (VTV8)

» EVNnews Số 48 năm 2021

» Tháo gỡ khó khăn công tác đền bù giải phóng mặt bằng đường dây 500kV mạch 3 tuyến Dốc Sỏi- Pleiku 2

» Giải bài toán áp lực truyền tải điện

» Bản tin ngành điện tháng 8

» Trạm biến áp 220kV Ninh Phước và đấu nối được gắn biển công trình chào mừng Đại hội đại biểu Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III

» EVNNPT làm việc với tỉnh ủy Hà Tĩnh liên quan đến công tác BTGPMB dự án Đường dây 500kV nhiệt điện Quảng Trạch - Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch

» Chuyên mục Năng lượng và Cuộc sống: Đẩy nhanh tiến độ dự án đường dây 500 kV mạch 3

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV1 19h

» Phó Thủ tướng Trịnh Dũng làm việc với UBND thành phố ĐN về công tác bồi thường giải phóng mặt bằng đường dây 500Kv mạch 3 - VTV8 18h

» Thời sự 19h VTV1 (18/02/2020) - Chậm tiến độ đường dây 500Kv Bắc Nam mạch 3

» Đảm bảo đúng tiến độ, chất lượng, an toàn lao động trên công trình ĐZ 500kV mạch 3

» Khó khăn trong công tác giải phóng mặt bằng tại Gia Lai của đường dây 500 Kv mạch 3

» Tết sớm trên công trường DZ 500Kv Mạch 3 - Thời sự 19h VTV1

» Khởi công các dự án ĐZ 500 kV Nhiệt điện Quảng Trạch – Vũng Áng và sân phân phối 500 kV TTĐL Quảng Trạch, ĐZ 500 kV Quảng Trạch – Dốc Sỏi, ĐZ 500 kV Dốc Sỏi – Pleiku 2

» Phim kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» Các công trình trọng điểm giai đoạn 2011 đến nay

» Hội diễn văn nghệ và teambuilding chào mừng kỷ niệm 30 năm thành lập CPMB (07/7/1988-07/7/2018)

» EVN làm việc với các địa Phương về triển khai ĐTXD ĐZ 500kV Mạch 3 Vũng Áng - Dốc Sỏi - Pleiku 2

» Bản tin EVNnews số 39 đưa tin EVNNPT sẵn sàng ứng dụng công nghệ 3D cho các dự án lưới điện

» Phóng sự trên kênh Truyền hình Thông tấn ngày 19/7/2016: 10 năm Trạm 220 kV Vũng Tàu mới có thể giải phóng mặt bằng

» Bản tin Thời sự VTV1 ngày 30/3/2016: Kết nối truyền tải điện với Lào

» Phóng sự trên kênh Truyền hình Quốc hội ngày 11/02/2016: "Xuân về trên công trình điện Quốc gia"

» Phóng sự trên kênh truyền hình Nhân dân ngày 08/02/2016: "Đón tết cùng công nhân ngành điện"

» Phóng sự trên HTV1 18h30 ngày 07/02/2016: Đảm bảo cung ứng điện cho Thành phố Hà Nội trong dịp Tết Bính Thân 2016













TRANG THÔNG TIN ĐIỆN TỬ

BAN QUẢN LÝ DỰ ÁN CÁC CÔNG TRÌNH

ĐIỆN MIỀN TRUNG

Giấy phép số: 150/GP-STTTT ngày 16/04/2014 do Sở Thông tin và Truyền thông thành phố Đà Nẵng cấp.
Địa chỉ: 207- Đường Xô Viết Nghệ Tĩnh - Phường Khuê Trung - Quận Cẩm Lệ - Tp Đà Nẵng
Copyright 2013 AMT
Allright reserved. Power by AMT

Điện thoại: 0236.2220366
Fax: 0236.2220367



HỖ TRỢ

Liên hệ ban biên tập
Liên hệ quảng cáo
Emaill hỗ trợ
Đóng góp ý kiến
MẠNG XÃ HỘI

Facebook
Twitter
RSS
